你有没有见过这种事?
一个项目开标,四家报价摆在桌上。报价最低的那家,反而没中。
赢的那家,报价比它贵了四千多块钱。
你会想,不是说低价中标吗?
广西崇左一个重卡超充站项目,就是这么打的分。
报价只差四千块,名次却差着六分。这六分,不在报价单上。
▌今日案例:崇左城建物流总部基地新能源重卡兆瓦超充站充电桩施工工程项目

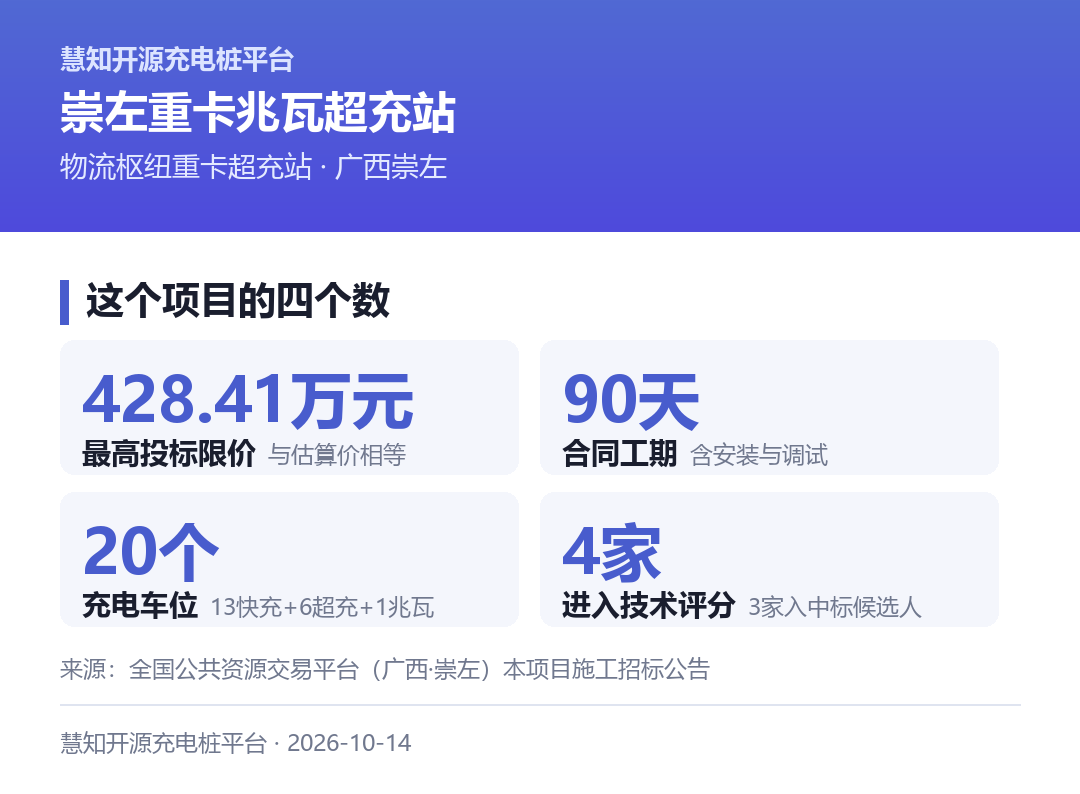

一句话概括:广西崇左市城达通互联网科技有限公司要在一个物流基地里建一座重卡超充站——20 个充电车位,其中 13 个快充、6 个超充、1 个兆瓦充电位,外加一万多平方米的场地硬化和一间 108 平方米的"司机之家"。最高投标限价 428.41 万元,2026 年 7 月 21 日挂网,8 月 11 日开标。
项目全称很长,叫"崇左市能源网络新型基础设施建设项目(三期)-崇左城建物流总部基地新能源重卡兆瓦超充站充电桩施工工程项目"。
名字要拆开看。前面那一长串"能源网络新型基础设施建设项目(三期)",说明这是一个滚动发包的大盘子,一期二期已经做过了,这是第三期。
后面这半段才是这一次要干的事:在城建物流总部基地里,建一座给重卡用的超充站。
招标人是广西崇左市城达通互联网科技有限公司。代理机构是广西亿翔荣工程管理有限责任公司。设计单位是广西壮族自治区南宁综合设计院有限公司——注意,设计单独发包了,这次招的只是施工。
项目在崇左市江州区发展和改革局备案,项目代码 2603-451402-04-01-185525。
资金来自自筹,出资比例 100%。
这句话你也要记住。它不是政府投资,是企业自己掏钱。
一、项目背景与招标范围
先把边界看清楚。
招标人是城达通互联网科技有限公司。名字里带"互联网科技",干的却是基建的活。
这类公司你以后会越来越多地碰到。它们不是城投,不是港务,不是电力公司,而是地方上专门为"能源网络"新设的平台公司。项目一期二期三期往下做,钱自己筹,活自己招。
它决定了这个项目的一个基本性格:甲方是内行,而且是要长期做的。
建设地点写得很干脆:崇左城建物流总部基地内。
招标范围也公开了:新建 20 个充电车位,含 13 个快充、6 个超充、1 个兆瓦充电位;配套 10,874.66 平方米场地硬化;新建 108 平方米成品集装箱板房"司机之家";386 平方米绿化;以及给排水、消防、电气、智能化等室外总平工程。
先把两个数放在一起看。
20 个车位,硬化面积 10,874.66 平方米。
除一下,每个车位摊到 543 平方米。
五百多平方米,够停七八辆小轿车了。为什么一个车位要这么多地?
因为这是重卡。半挂车掉头、倒车入库、排队等位,转弯半径是以十几米计的。甲方把这一万多平方米的地先做硬、做平,就是给重卡留出转身的地方。
再看钱。
合同估算价是 4,284,098.34 元。
最高投标限价公告里写的是同一个数:4,284,098.34 元。
估算价和限价,一分不差。
这个细节,是全文最要命的一处。它意味着甲方在估算价上,没有给投标人留任何让利空间。你报多少,天花板就在那儿,而且天花板和地板几乎贴在一起。
工期要求 90 日历天,定额工期也是 90 天。一个标段,不接受联合体。
全流程电子招投标。招标文件从公共资源交易平台下载,投标文件用 CA 数字证书加密上传。
看一份公告,先把"估算价"和"限价"两个数并排放在一起。它们一样,你的打法就得换。

二、投标人资格条件
这一节的字数不多,但每一条都能拦人。
先把一票否决的硬门槛摆出来。
第一,资质要"双证"。要么有电力工程施工总承包三级及以上,要么有输变电工程专业承包三级及以上。
第二,光有上面那个还不够。你还必须同时持有国家能源局颁发的《承装类、承修类电力设施许可证》三级及以上。
第三条最容易被忽略。该许可证的等级,按 2025 年的新规已经变了。国家发展改革委 2025 年第 30 号令、加上国家能源局国能发资质〔2025〕44 号文规定:原来的四级、五级合并成新的三级;原来的三级,自动变更为二级。
这句话翻译成人话就是:你手里的老证书是什么等级,不能只看证书上印的字,要按新规对一遍。
第三,要有有效的安全生产许可证。
第四,项目经理。必须是机电工程专业的二级及以上注册建造师,还要有有效的安全生产考核合格证书(B 类)。
然后是三条"隐形门槛",都藏在后面。
第一条,项目经理不能"带病上岗"。公告明确:不接受有在建项目、已中标未开工、或者已被列为其他项目中标候选人第一名的建造师,来担任本项目的项目经理。
第二条,诚信审查。投标人及其法定代表人近三年内不能有行贿犯罪记录。投标人和拟派项目经理都不能是失信被执行人。
第三条,不接受联合体。
现在你把这几条串起来看,会发现一件事。
这个项目,业绩要求是"无"。
不要类似工程业绩,不要财务门槛,不要荣誉证书。
看上去门槛很低,谁都能来。但真正卡人的,是"机电二级建造师 + 不能有在建项目"这一条。
为什么?
因为一个公司里,手里同时有证的机电建造师本来就不多。而其中"手上没有在建项目"的那几个,往往早就被别的项目占住了。
你报上去的那一刻,你派出的不是一个名字,是你公司里一位"干净"的机电建造师。
所以这份资格表想说的,不是"你有没有钱",是"你有没有一个能立刻到场、而且手脚干净的机电项目经理"。
资格的门是虚掩的,人的门是关着的。

三、核心技术参数与规格要求
这一节,甲方把规格写在了"车位数"里。
★ 20 个充电车位,分三档:13 个快充、6 个超充、1 个兆瓦充电位。
这三个词不是随口排的,它们对应三种不同的车。
快充 13 个,是主力。跑城际、跑短途的电动重卡、电动轻卡,充一次就够了。
超充 6 个,是升级。充电功率更高,停的时间更短,适合周转要求高的干线运输车。
兆瓦充电位 1 个,是尖刀。兆瓦级,也就是 1000 千瓦这个量级,是目前重卡充电里最顶的一档。
为什么只放 1 个?因为兆瓦桩对电网容量的要求太高,多放一个,配电投资就不是加一倍的事了。甲方选择"配一个,先用起来"。
★ 场地硬化 10,874.66 平方米。
前面算过,每个车位摊 543 平方米。这不是浪费,是重卡场景的刚需。半挂车进场要空间,等位要空间,掉头更要空间。把地做硬做平,是让重卡能顺利进出的前提。
★ 成品集装箱板房"司机之家" 108 平方米。
这 108 平方米,是这份清单里最有人情味的一笔。
重卡司机充一次电,少说半小时,多则一小时。这半小时他在哪儿待着?甲方给了一个答案:给他一间能坐、能喝口热水、能歇一会儿的屋子。
注意"成品"两个字。集装箱板房是工厂预制、现场吊装的,省工期、可移动。90 天的工期里,这一项几乎不占关键路径。
★ 386 平方米绿化。
一个工业性质的物流基地,为什么要在招标里写绿化?
因为园区要好看,也因为场地上有裸土需要覆盖。这类项目验收时,绿化是能一眼看到的东西。
★ 配套给排水、消防、电气、智能化等室外总平工程。
这一句是整份清单的骨架。充电桩上面是"设备",下面连着的是一整套市政和电气系统:电缆沟、给排水、消防管网、智能化弱电。
其中消防单独列出来,是充电场站的标配。大功率充电设备集中停放,一旦起火,蔓延快。消防做不做,是能不能通过安全验收的一条线。
★ 工期 90 日历天。
场地、土建、电气、设备安装、调试、送电,全塞在 90 天里。这个工期,卡的是排产和送电。
那甲方为什么这么设?
我的判断是三句话。
它把桩按车重分了级,是因为它知道自己要服务的是哪几类车。
它把场地和司机之家一起招标,是因为它要的不是一堆桩,是一个能让重卡司机愿意来的场站。
它把限价定得和估算价一样高,是因为它算过账,不想在这个环节上再博弈。
参数看懂了,接下来就是最反常识的一段。
四、评分标准与权重分析
开标以后,评审情况被公开了。这张表,是这个项目最值钱的部分。
它是两段式打分:先打技术,再打报价。
先看技术评分。三家评委 A、B、C 各打一次分,再取汇总。
广西宝航建设工程有限公司:35、33.25、29.75,汇总 32.67。
金洲工程技术(广西)有限公司:21.35、29.75、28.7,汇总 26.60。
广西鼎拓建设工程有限公司:21.35、28.35、28.7,汇总 26.13。
盘达建设工程集团有限公司:21、28、24.85,汇总 24.62。
再看商务报价评分。两位评委 D、E 各打一次,两次完全一样。
金洲工程技术(广西)有限公司 53.31。
广西宝航建设工程有限公司 53.24。
广西鼎拓建设工程有限公司 53.23。
盘达建设工程集团有限公司 53.18。
最后汇总。
宝航:32.67 + 53.24 = 85.91。
金洲:26.60 + 53.31 = 79.91。
鼎拓:26.13 + 53.23 = 79.36。
现在,请你把两组数字并排看。

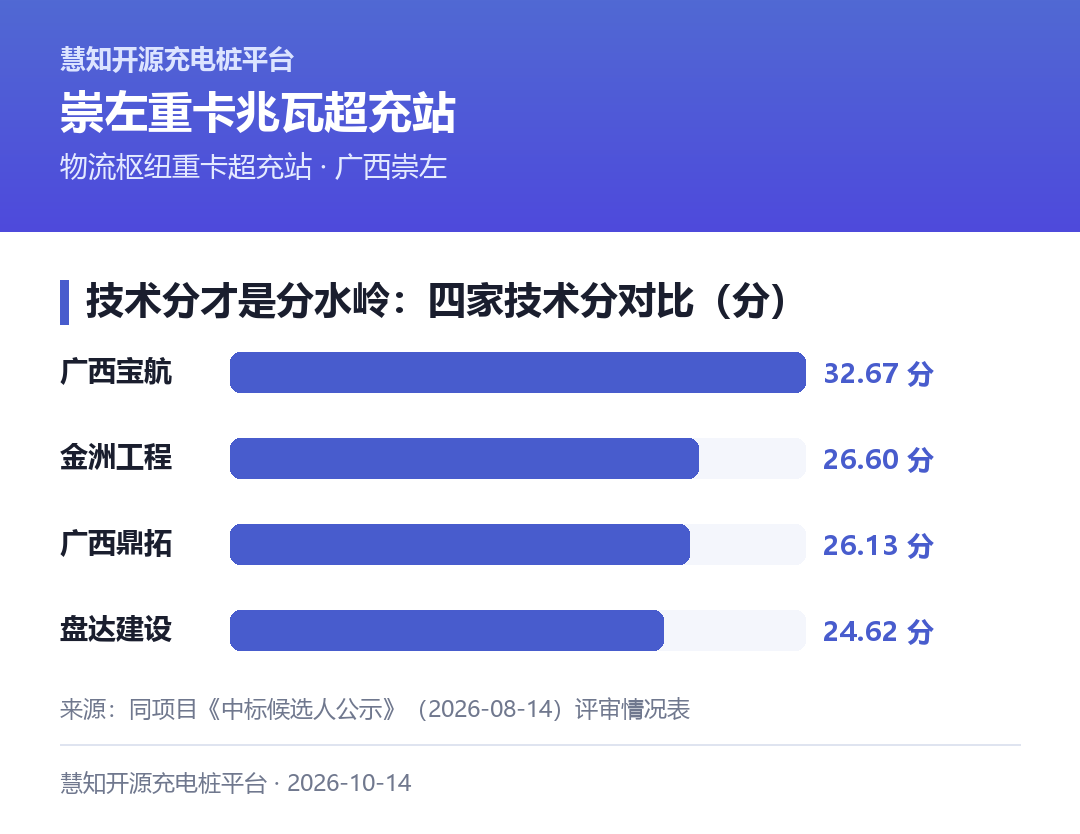

报价分,四家从 53.18 到 53.31,极差 0.13 分。
技术分,四家从 24.62 到 32.67,极差 8.05 分。
一个 0.13,一个 8.05。
这一场的胜负在哪里,看一眼就明白。
再看一个更扎心的细节。
金洲的报价是 4,266,945.75 元。宝航的报价是 4,271,186.62 元。
金洲比宝航,便宜了 4,240.87 元。
而且在报价分上,金洲确实是这四家里最高的,53.31。
但金洲的技术分只有 26.60,比宝航的 32.67 低了 6.07 分。
一加一减,总分 79.91 对 85.91,输了整整 6 分。
报价低四千块,换来的优势是 0.07 分;技术分差 6.07 分,直接把名次差出去了。
为什么报价分会挤成一条线?
回去看第一节那个数:估算价 = 限价 = 4,284,098.34 元。
四家全都贴着限价报。宝航下浮 0.30%,金洲下浮 0.40%。差别小到小数点后两位。
限价和估算价绑得这么死,报价这块就没有空间了。你便宜四千块,在算分公式里连半分都换不来。
所以这一节的结论很直白:当限价等于估算价时,价格分是被锁死的,技术标才是唯一的决胜局。
还有一处值得你记。
同一份技术标,三个评委给宝航打出了 35、33.25、29.75。最高和最低,差了 5.25 分。
这说明什么?说明技术标里有主观空间。方案写得好不好、人员配得齐不齐、业绩有没有分量,评委之间会分歧。
而这正是你可以去争的地方。
最后一个反差:资格条件里写着"业绩要求:无"。
可技术分一出来,宝航排第一,它有 3 项业绩,其中一项是机电安装 EPC。鼎拓排第三,业绩那一栏是一个斜杠。
业绩要求"无",不等于业绩不重要。它只是挪了个地方——从前置门槛,挪进了打分表。
分数看明白了,钱怎么给,是另一个战场。
五、合同关键条款
合同条款公告里不会写全,但五个维度,从公告里推得出来。
第一,付款节点。这个项目的钱是"自筹资金、出资比例 100%"。跟政府项目不一样,它背后是一家企业,不是财政。
这意味着什么?意味着付款节奏要看这家企业的现金流。你签合同前要问清三件事:有没有预付款,进度款按什么节点付,竣工结算的审核周期是多久。
90 天的工期,加上结算周期,你的垫资时间可能远不止三个月。按 428 万的盘子算,这笔利息不小。
第二,质保与缺陷责任期。这一单是三样东西的合体:场地硬化(市政)、电气安装(机电)、成品板房(建筑)。
不同部分,质保期不一样。市政和土建常见按建筑工程的规矩走,电气设备和充电桩又是另一套。你要在合同里把每一类的起算点写清楚——是从整体验收合格起算,还是从分项投运起算。
第三,验收标准。这类场站的验收是几道关叠在一起的:场地的压实度和排水、隐蔽工程、电气安装质量、充电设备的单机调试、整站的联合调试,最后还有一道最难的——送电投运。
前面几关靠自己努力能过。送电这一关,要看供电公司的排期。发标时就该在标书里写清配合责任划分,别把排期风险全揽在自己肩上。
第四,违约责任。90 天工期会变成按天算的误期赔偿。这里还有一层特殊风险:项目在崇左城建物流总部基地内部施工。
也就是说,场地里平时是有人在跑车的。施工围挡怎么打、重型车辆怎么分道、噪音时段怎么控,写进合同就是责任。你把物流基地的正常运营搅乱了,甲方的损失会直接算到你头上。
第五,运维要求。这一单不是特许经营,没有长期收费。但一座重卡超充站交付之后,桩是要一直用的。
你要交出完整的竣工资料、设备说明书、检定证书和系统联调报告。还有一件容易被忘的事:充电桩的运营平台,要不要跟甲方现有的平台对接?对接谁的数据标准?
这些如果不在合同里写清,验收之后就是没完没了的扯皮。
这一单的钱不难赚,但它要你垫得久、等得慢,还得把基地里的秩序伺候好。
而真正让人翻车的,往往不是合同,是一个没人提醒你的细节。
六、常见废标风险点及应对建议
这个项目有六个雷区。第一个是最新的政策坑,外省企业最容易栽。
第一个雷区:承装修试许可证的等级没核。
公告引了 2025 年的新规:国家发展改革委 2025 年第 30 号令、国家能源局国能发资质〔2025〕44 号文。原四级、五级合并为新的三级,原三级自动变更为二级。
你手里的证书是几年前办的,上面的等级可能已经和新规对不上了。
应对:报名前,拿你公司的《承装(修、试)电力设施许可证》原件,按新规重新对一遍等级。确认清楚了再决定投不投,别把"我以为我是三级"当成"我就是三级"。
第二个雷区:项目经理"不干净"。
公告白纸黑字:不接受有在建项目、已中标未开工、或者已被列为其他项目中标候选人第一名的建造师担任本项目的项目经理。
应对:投标前上平台核对拟派项目经理的在建状态。不只是看他自己说没活儿,要拉出他的注册记录一条条看。人选一旦定下,中途几乎不能换。
第三个雷区:项目经理专业不对口。
这一单要的是"机电工程专业"的二级及以上注册建造师。你派一个建筑工程专业的,直接不合格。
应对:翻开证书看注册专业,是"机电工程"四个字才行。别拿建筑的、市政的证书去凑。
第四个雷区:只有一样资质。
这一单要"双证"。要么电力施工总承包三级,要么输变电专业承包三级,再加承装修试许可证三级。这三样里少一样都不行。
应对:把资质清单写成一张表——电力资质、专业承包资质、承装修试许可证、安全生产许可证,四项逐个打勾。打不齐就别报名。
第五个雷区:诚信记录有黑点。
公告要求:投标人及其法定代表人近三年内无行贿犯罪记录;投标人和拟派项目经理都不得是失信被执行人。
应对:投标前自查两处——"中国执行信息公开网"查失信,检察机关的行贿犯罪档案查询走一遍。这两张自查结果,最好备好截图,随标备用。
第六个雷区:电子投标文件出岔子。
这一单是全流程电子招投标。投标文件要用 CA 数字证书加密,在截止时间前上传到电子招投标系统。没按要求加密的,或者逾期没上传的,视为撤回投标。
应对:CA 锁提前测一遍能不能登录、能不能签章;标书封装、加密、上传,在开标前两天完整演练一次。别等到截止前两小时才动手。
六个雷区归到一句话:这个项目,资格不查你的家底,只查你的"人"和"证"。
人,是那个干净、对口、能立刻到场的机电建造师。证,是那几张等级要和 2025 年新规对得上的资质许可。
证对不上,门都进不去。人顶不上,进去了也白搭。

七、一句话实战总结
这一单的底层逻辑,不是"谁的报价低",是"当限价等于估算价、价格分被锁死的时候,谁能靠技术标把分差拉出来"。
甲方是一家自己筹钱、要长期做的平台公司。它买的是三样东西:一座给重卡分了三档的超充站、一套能通过送电验收的电气系统、一支有对口机电建造师的施工队。
所以别把力气全花在压价上。在这一单里,压价换不来分数,技术标才是决定名次的那一栏。

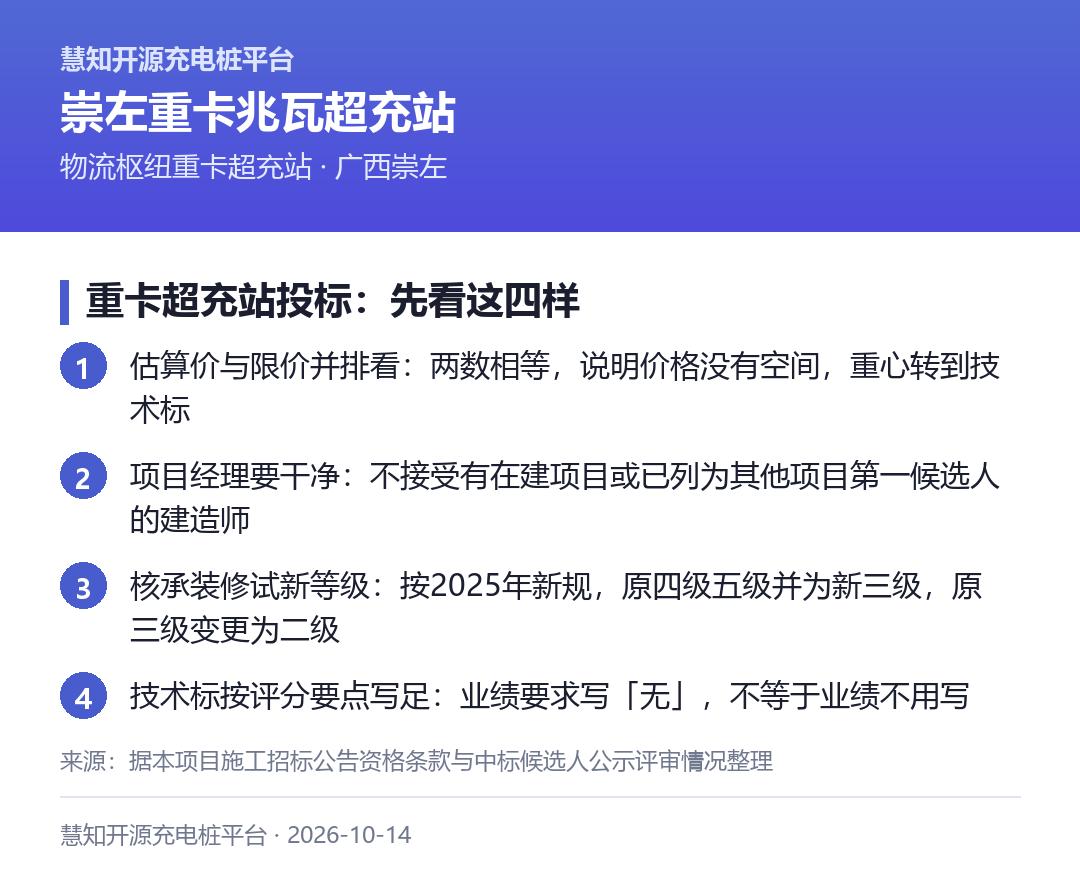

给你一条能直接落地的建议:拿到这类"限价 = 估算价"的公告,先做三件事。
第一件,把两个数并排看。估算价和限价一样,就说明价格没有空间,你的重心要立刻从报价转到技术标。
第二件,把"人"和"证"核一遍。拟派项目经理是不是机电专业、有没有在建项目;公司资质和承装修试许可证的等级,是不是符合 2025 年新规。
第三件,把技术标按评分要点写足。业绩、方案、人员配置,一项一项对着打分表写。别以为"业绩要求无"就等于"业绩不用写"。
这三件事做完,你才算真的看懂了这份公告。
慧知开源充电桩平台:一套装在自己服务器上、能改能扩的开源充电桩运营平台。
特点:开源能改、多协议接入、计费统一管。
👉 点这里看文档与在线试用 → doc.huizhidata.com
信息来源:全国公共资源交易平台(广西·崇左)《崇左市能源网络新型基础设施建设项目(三期)-崇左城建物流总部基地新能源重卡兆瓦超充站充电桩施工工程项目 施工招标公告》(2026-07-21;招标项目编号 E4514002886003468001;招标人/建设单位:广西崇左市城达通互联网科技有限公司;招标代理机构:广西亿翔荣工程管理有限责任公司;设计单位:广西壮族自治区南宁综合设计院有限公司;备案机关:崇左市江州区发展和改革局,投资项目备案证明项目代码 2603-451402-04-01-185525;建设地点:崇左城建物流总部基地内;建设规模:新建 20 个充电车位〔含 13 个快充、6 个超充及 1 个兆瓦充电位〕、10,874.66 平方米场地硬化、108 平方米成品集装箱板房"司机之家"、386 平方米绿化及配套给排水、消防、电气、智能化等室外总平工程;合同估算价 4,284,098.34 元;要求工期 90 日历天,定额工期 90 日历天;标段划分:一个标段;不接受联合体投标;资格要求:电力工程施工总承包三级及以上或输变电工程专业承包三级及以上资质,且同时具备《承装类、承修类电力设施许可证》三级及以上〔依据国家发展改革委 2025 年第 30 号令及国家能源局国能发资质〔2025〕44 号文,原四级、五级合并为新的三级,原三级自动变更为二级〕,并具有有效的安全生产许可证;拟派项目经理须具备机电工程专业二级及以上注册建造师执业资格及有效的安全生产考核合格证书〔B 类〕;不接受有在建项目、已中标未开工或已被列为其他项目中标候选人第一名的建造师担任项目经理;业绩要求:无;投标截止与开标时间 2026-08-11 09:30,开标地点:崇左市公共资源交易中心)。同平台《最高投标限价公告》(2026-07-23)确认最高投标限价为 4,284,098.34 元。评审情况与中标候选人信息取自同平台《中标候选人公示》(2026-08-14,公示截止 2026-08-19):预中标人广西宝航建设工程有限公司(非联合体,资质电力工程施工总承包二级,投标总价 4,271,186.62 元,工期 90 日历天,项目经理陆秋凤〔注册编号桂245121651732〕);第二中标候选人金洲工程技术(广西)有限公司(电力工程施工总承包二级,投标总价 4,266,945.75 元,项目经理蒙晴〔桂245242400171〕);第三中标候选人广西鼎拓建设工程有限公司(电力工程施工总承包二级,投标总价 4,272,195.28 元,项目经理刘德志〔桂245151655229〕);技术评分汇总:广西宝航 32.67、金洲 26.60、广西鼎拓 26.13、盘达建设工程集团有限公司 24.62;商务报价评分汇总:金洲 53.31、广西宝航 53.24、广西鼎拓 53.23、盘达 53.18;中标候选人评审结论:广西宝航 85.91、金洲 79.91、广西鼎拓 79.36;被否决投标或不合格的投标人:无。投诉受理部门:崇左市江州区发展和改革局。文中对招标文件未公开的分值构成细节、合同条款与实施难点的解读,为从业者视角的分析,具体以招标文件、工程量清单及图纸为准。
免责声明:本文仅作行业招投标实务交流,不构成投标报价建议。项目信息以招标人及其代理机构发布的正式文件为准。
