有个园区的能源主管问过一件事。电池装了两兆瓦,中央空调也能远程调,去年电网叫了六次,账上只进来几千块。他算了半天,说两兆瓦按一小时算,怎么也不该是这个数。
这句话里藏着一个误会。两兆瓦是设备的本事,不是电网付钱的理由。电网付钱,只认那天下午那两个小时里,你比平时少用了多少。
弄不清这两者的区别,设备装得越多,越觉得钱少。而真正的账,是「少用的那部分」乘上「少用了多久」,再乘单价。
一句话原理
钱不是按你装了多少设备给的,是按你那一刻真让出来多少给的。
让出来多少,得跟「本来会用多少」比。本来该用一千瓦,实际用了七百瓦,让出来的就是三百瓦。
这个「本来会用多少」,行话叫基线。基线一立,收入才算得出来。
像跑网约车,不是按车多大给钱,是按这单真跑了多少公里给钱。设备是车,基线是那个计价器。
一个具体例子
假设一个园区,空调、储能、充电桩加起来能调两千千瓦。某个工作日下午,电网发来邀约:十四点到十六点,让出一千千瓦。
平台提前一小时把账算了一遍。空调把室温从二十六度提到二十七度,八十台一起降频,少用三百千瓦,能撑两小时。储能从充电转放电,出五百千瓦,电量够撑两小时。二十台车在充电桩上,功率砍一半,少用两百千瓦。
三百加五百加两百,正好一千。这只是计划。
两小时后核实。基线按前五个同样的工作日、同一时段平均算,那天是六千千瓦;实际用了五千千瓦,让出来的就是一千千瓦。一千千瓦乘两小时,两千千瓦时。
假设这一档补到每千瓦时三块钱,这一单就是六千块。储能放电本身有成本,假设每千瓦时六毛,五百千瓦两小时先扣五百块。剩下的按合同比例分给参与的用户。
关键在这儿:这次只叫了一千千瓦,就只按一千千瓦算。剩下那一千千瓦留在手里,不是钱,是下次还能接活的本钱。
要是那天实际只让出七百千瓦,就按七百算。少的三百不是「差不多」,是直接少三成收入。
这是需求响应那类钱,按次、按量给。还有一类叫辅助服务,管的是电网频率,要秒级跟上,收入按调频的里程或者容量算。两类活法不同,结算的口子只有一个:都按你真动了多少。

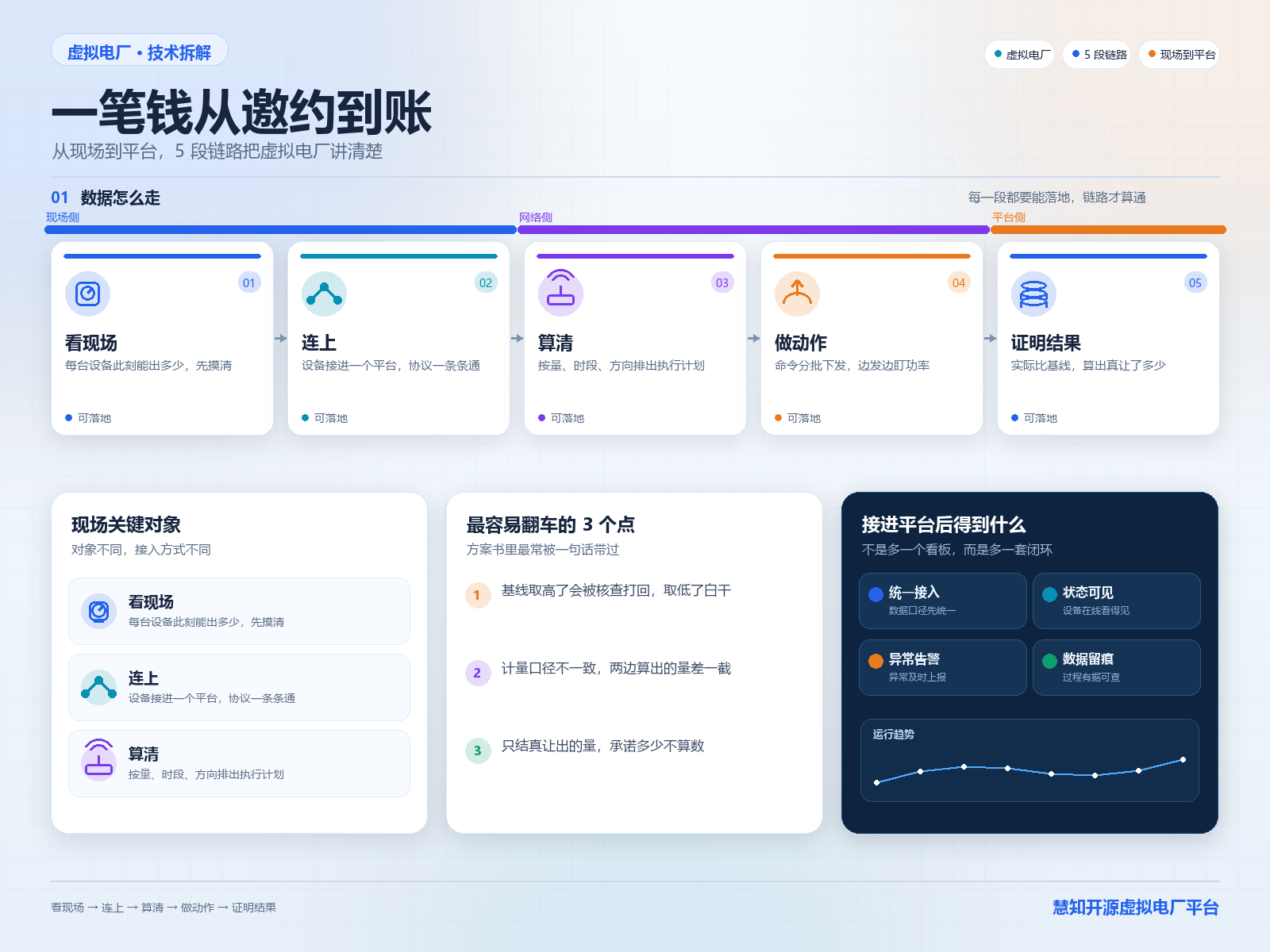

一个小闭环

一,看现场。输入是每台设备此刻能不能动、能动多少,输出一张「此刻可调」的清单。少了这步,手里只有一个铭牌容量。
二,连上。设备接进同一个平台,协议一条条通,输出每台设备的实时功率。少了这步,邀约来了只能打电话找人手动关。
三,算清。按邀约的量、时段、方向排出执行计划,输出哪台先动、哪台后动。少了这步,答应的量凑不齐,核实的时候按没做到的比例扣。
四,做动作。指令拆成设备命令分批下发,边发边盯功率有没有照着计划往下走,输出一条听话的曲线。少了这步,计划停在纸上,现场没动。
五,证明结果。拿当天实际用电跟基线比,算出真让出的量,跟电网核对,输出一张结算单。少了这步,活干了,钱说不清。
三条技术确认点
一,确认基线怎么取。同类日、前几个工作日、同一时段,剔除节假日和极端天气。基线取高了,你没怎么动也算调了,核查会被打回;取低了,辛苦一场白干。
二,确认计量口径。用关口表还是设备侧的表,十五分钟一个点还是一分钟一个点,时标对不对得上。两边口径不一样,算出来的量能差一大截。
三,确认响应时间。削峰一般提前通知,几分钟到位就行;调频要秒级跟上。空调压缩机启动有延时,能顶住秒级的通常是储能。
常见误区
看起来设备装得多就挣得多,其实是能按时按量调出来的那部分才算。两千千瓦里被叫了一千,就只结一千。
看起来少用电就是挣钱,其实要跟基线比。基线之下那一段才算,本来就不用的电,不产生收入。
看起来签一次合同能一直拿钱,其实每次调用都要重新算、重新核实。一年拿多少,取决于被叫了多少次、每次做到多少。
回到开头
那位主管算错的地方在这儿:两兆瓦是上限,不是收入。收入是每次被叫的时候,他真让出来多少、让了多久,乘上单价。
把基线取对、计量口径对上、响应时间摸清,这两兆瓦才有机会一次次变成钱。
设备摆在那儿不动,一分钱也没有。
