八月中旬一个周二,下午三点,苏州一家注塑园区的能源主管老周接到电话。打来的是本地的负荷聚合商。他说有张单子:明天 14 点到 16 点把用电压下来 500 千瓦,压下去的电量按度给钱。
他挂了电话打开自家平台看。储能柜满功率放电 250 千瓦,撑两小时没问题。空压机和中央空调能临时停一部分,凑 50 千瓦,加起来 300,离 500 还差 200。
差的这 200 千瓦不是柜子不行,是这院子里能调的东西就这么多。隔壁两家厂合起来也差不多,可三家互不相识,单子只能看着过期。储能明明够用,为什么连一张 500 千瓦的单都接不住?

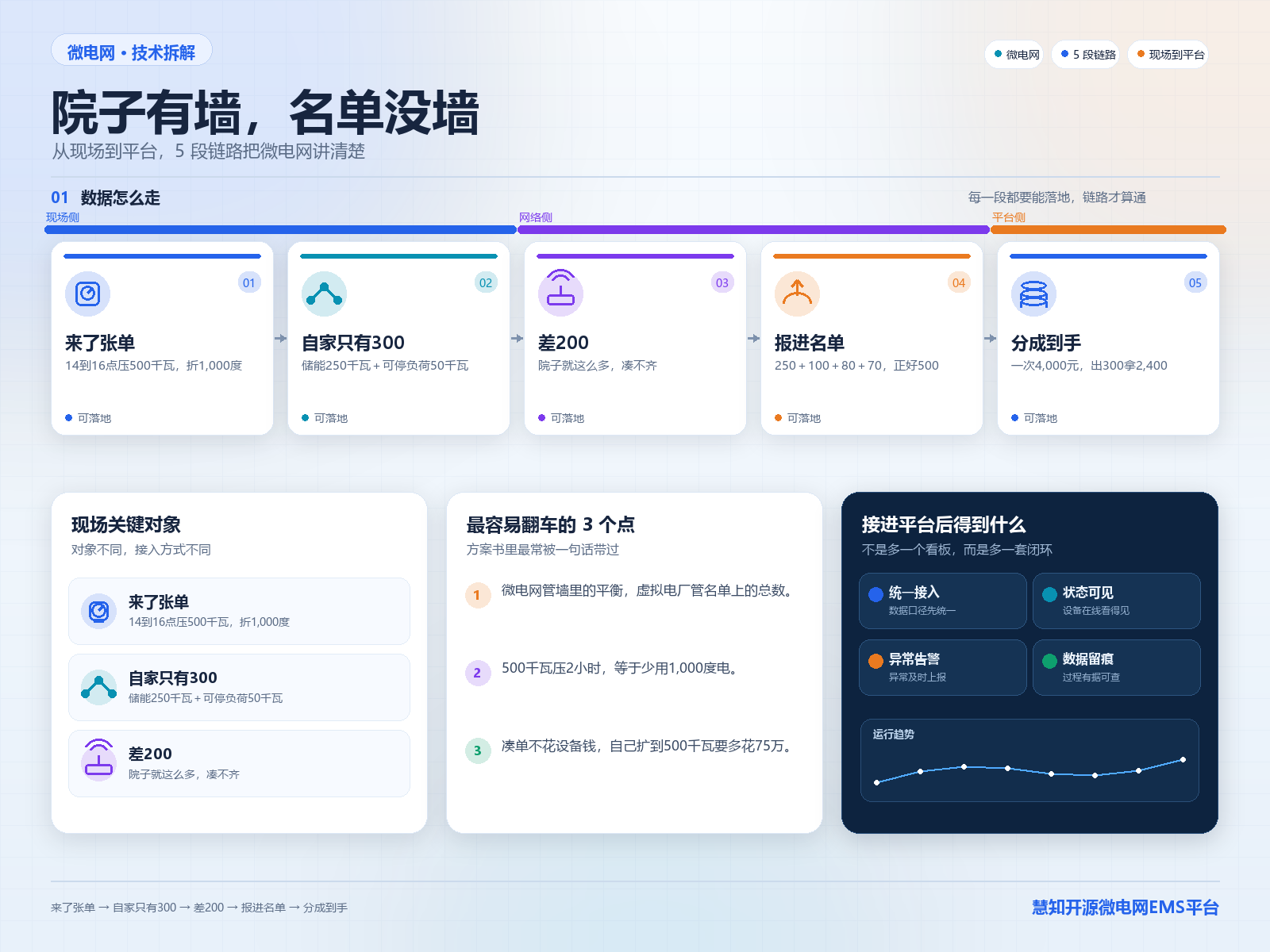

为什么会这样
因为这两个东西管的不是一件事:微电网管的是一个院子里的电怎么自己平衡,虚拟电厂管的是把很多院子的可调能力凑成一个数,交给电网去调。院子有墙,虚拟电厂没有墙,它只有一张名单。
老周那台变压器就是这个院子的墙。墙里光伏、储能、负荷自己配平,墙外只跟电网做一笔买卖。这台变压器 2,000 千伏安,厂里负荷上来能到 1,400 千瓦,可储能只出 250 千瓦,能压的上限就卡在 250。
虚拟电厂不装一台设备,它管的是名单。五家园区的可调能力是 250 加 100 加 80 加 70,正好 500,刚够一张单。电还是各家各的柜子出,指令从一条变成五条。
账也算得不一样:500 千瓦压两个小时,等于少用 1,000 度电。老周能出 250 千瓦乘 2 小时,是 500 度,占一半。五家凑齐 1,000 度,这张单才成立。
打个比方:微电网像自家楼顶的水箱,市政停水了,箱里的水还够冲两天厕所。虚拟电厂像把整片小区的水箱用一根总管接到水厂,水厂喊今天少用 500 吨,各家按水箱大小分摊。谁家水箱大,谁多出。

怎么解决
三条路,按投入从少到多排,头一条不花钱。
一是先把自家的天花板算出来。储能出多少千瓦、能撑几个小时、哪些能停,列成一张表。老周的表上写的是 300 千瓦、2 小时、只算工作日。
改完差多少:从看到 500 就放弃,变成报 300 去试。这一步只花半天人工。
二是接聚合商,把自己这 300 千瓦报进名单。跟另外两家凑成 500,指令来了按约定放。合同里写清分成比例和考核怎么算。
改完差多少:单干是 0 元,凑单一次 1,000 度乘 4 元是 4,000 元。按出力量分,老周出 300,拿 2,400。
三是自己扩,把储能加到 500 千瓦出力、1,000 度容量。院子里要加柜子、改接入,工期按月算。
改完差多少:一年喊 12 次,一次 4,000 元,一共 4.8 万。多花 75 万,十五年往上才回本,先别急。
别踩的三个坑。
一是别把千瓦当千瓦时报。500 千瓦压两小时要 1,000 度,只备了 500 度,一小时就空了,考核按缺口扣钱。
二是别指望聚合商替你兜底。考核分解到户,谁没出够扣谁,合同里那行小字要看。
三是别把同一度电卖给两家。响应那两小时放的电,峰谷价差里已经挣过一遍,不能两头都记。
平台怎么管这些问题
一个院子能出多少、什么时候出、出了多少,靠人记不住。平台在这件事里干六件事。
先建档:把储能功率、容量、可停负荷、允许时段录进去,随时算出这个院子出多少千瓦、能出多久。
再算基线:平时这个点用多少电,那条线叫基线。拿半个月负荷算出来,明天 14 点该多少,心里有数。
然后排计划:250 千瓦拆到 14 点、15 点各放多少,留 5% 余量,别放到空。
接着下发:指令送到柜子和空压机,谁执行了、谁没动,屏幕上看得见。
随后对表:15 分钟一个点,算出实压了多少,跟自己报的数对一遍。
收尾出凭证:响应曲线和结算单导出来,交给聚合商核账。
功能是死的,得落到人头上。四件事要提前定清楚。
谁能改规则:基线算法、可调上限、放电计划,改一次影响一整张单。这种权限只给能源主管一个人,改完留版本,别人只能看。
谁能批减免:没出够要申诉、设备坏了要报备,厂务经理签字才算。平台只记录,不自动放行。
出事能不能倒查到人:每次手动强充强放、每次改计划,都记操作人和时间。三个月后对不上账,翻得到是哪天谁动的。
掉线告警发给谁:先发值班电工,五分钟没响应升级到能源主管,半小时没处理再上厂长。
这笔钱值不值
掏钱的是园区自己。走凑单这条路,设备钱不用出,出的是人和时间。聚合商按分成拿一部分,比例写进合同。
一次 4,000 元,老周分 2,400。一年喊 12 次,是 2.88 万。头一个月就是净的,没有回本这一说。
自己建墙的账:75 万,一年 4.8 万,十五年往上。只有院子常年出得了 500 千瓦、本地补偿还给得高,才成立。
国家为什么也盯这件事
2023 年 9 月 15 日,国家发展改革委等六部门印发《电力需求侧管理办法(2023 年版)》,文号发改运行规〔2023〕1283 号。文件要求,到 2025 年各省需求响应能力达到本地用电高峰负荷的 3% 到 5%。
第十八条写得很直白:支持地方电网、增量配电网、微电网开展需求响应。
2025 年 4 月 11 日,国家发展改革委、国家能源局发布《关于加快推进虚拟电厂发展的指导意见》,文号发改能源〔2025〕357 号。要求到 2027 年,全国虚拟电厂调节能力达到 2,000 万千瓦以上;到 2030 年达到 5,000 万千瓦以上。
翻成大白话:政策要的不是每个院子都建成电厂,是把能调的那部分交出来,凑成一个电网能调的数。
老周那 300 千瓦,单看不够 500;进了名单,就是那 500 里的六成。
第二天 14 点,老周的柜子按时放电,250 千瓦一直压到 16 点。单子上的 500 千瓦他出了 300,钱按出力量分,他那份 2,400 到账。
光伏、储能、设备监控和报表一套管,装在自己服务器上,能改能扩。
