开场|一个矛盾
今天两条消息并排看,方向正好相反。

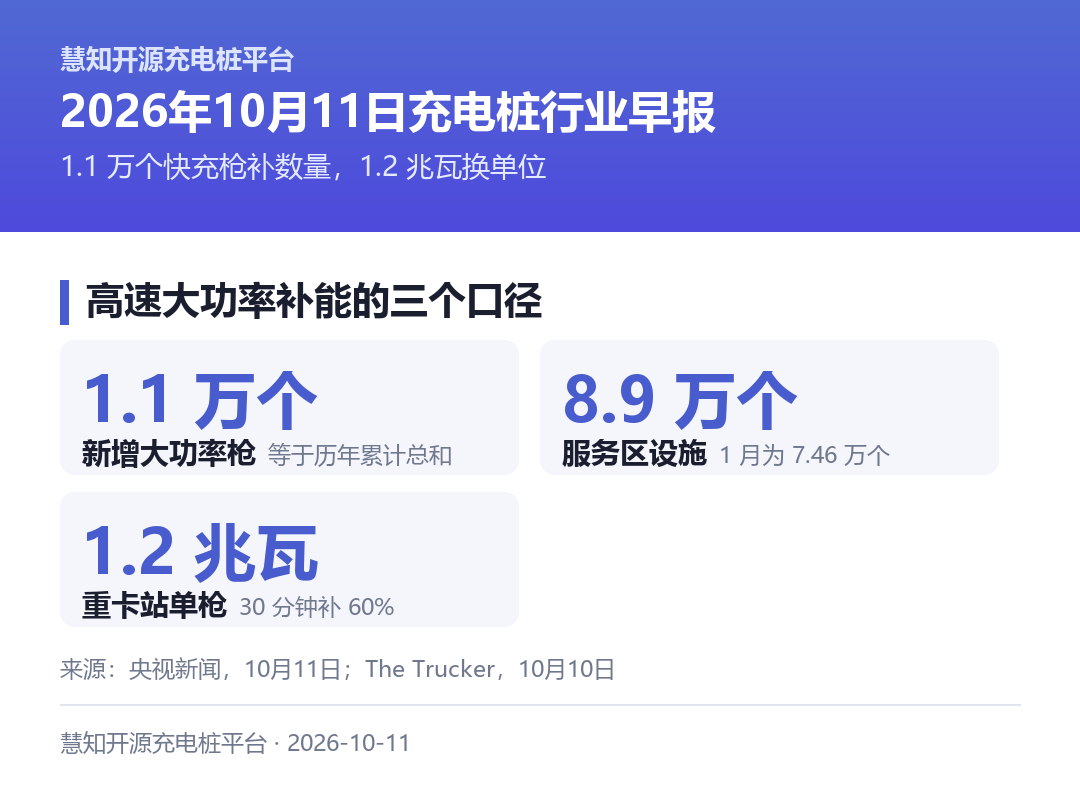

一条在国内。今年 1 到 8 月,全国高速服务区新增大功率充电设施约 1.1 万个,而这批新增,相当于此前历年累计的总和;服务区的充电设施总量也从 7.46 万个升到了 8.9 万个。(央视新闻,10月11日)八个月,干完了过去这么多年。
一条在海外。特斯拉与美国旅行中心运营商 Pilot 在乔治亚州埃拉贝尔开出第一座重卡充电站,6 个重卡充电车位,单枪最高输出 1.2 兆瓦,一台电动重卡半小时能补回 60% 的电。(The Trucker,10月10日)
补能这件事,国内还在补数量,海外已经在换单位。 一边把过去的欠账一次性补齐,一边把下一代的单位直接定下来。两件事看着不挨着,其实是同一个行业在不同阶段做的事。

一、今日行业政策动态
一条看不见的线,昨天接上了。 10 月 10 日,烟威 1000 千伏特高压工程正式竣工投产。线路全长 1197 公里,途经烟台、青岛、日照、潍坊、临沂 5 市,是我国"十五五"时期投运的首个特高压交流输变电工程,也是全国首个服务核电送出的特高压工程。(央视财经,10月10日)
投运后,烟台海阳、莱阳等地的核电将通过这条通道送往全省,烟威地区的风电、光伏也一并纳入全省范围优化配置。它会与山东现有特高压网络贯通,形成全国首个省域特高压双环网。预计到"十五五"末,烟威地区外送富余电力将超过 3000 万千瓦。
充电场站最怕的问题,从来是电从哪来。 特高压把绿电送到负荷中心,场站才有条件买到更便宜、更干净的峰值电力。这条线不属于充电行业,但它压着充电场的成本底。
车的门槛,同一天收紧了。 工业和信息化部等四部门联合发布《关于进一步加强汽车产品创新设计和研发测试验证有关管理工作的通知(征求意见稿)》,针对部分生产企业跟风推出新产品、测试验证不充分等问题提出要求。(央视财经,10月10日)
几条硬杠杠:自 2027 年 1 月 1 日起,涉及创新设计的新申报产品应增加填报创新设计技术参数;未按要求测试验证、测试验证不充分或提供虚假材料的,不予公告。已取得公告的产品,应在 2027 年 7 月 1 日前补充报送有关技术参数及验证材料,逾期存在安全隐患的应停止生产并实施召回。通知还明确,禁止配备全隐藏式门把手,不得采用折叠显示屏、柔性显示屏。
测试验证的周期也写死了:环境适应性验证不少于 1 年,可靠性验证试验不低于 30000 公里。
门槛往上抬,往往先抬在看不见的地方。 门把手和屏幕是外观,真正决定一辆车能不能吃满快充桩的,是电池和充电曲线——那部分,同样要靠这类验证说话。
桩这一侧,也有一条国标在等 11 月 1 日。 强制性国标 GB 46519-2025 将于 2026 年 11 月 1 日实施,按整机加权平均效率把产品分为三级;与此同时,"三年倍增"行动的目标是到 2027 年底建成 2800 万个充电设施、公共充电容量达到 3 亿千瓦以上。(中国经济新闻网,10月10日)
效率分级和功率目标放在一起读,意思很直白:以后比的不是有没有桩,是每一度电进了桩之后,能出来多少。
这两天政策的动作,落点都在同一处:把"快"和"省",写成可以量出来的指标。
二、充电桩管理软件 / 运营平台相关新闻
假期结束,补能的"组合拳"露了底。 南宁港六景作业区充电站投运 10 台 360 千瓦超充桩,平陆运河沿线另配了 3 个超充站点;无锡梅村服务区假期单日过境车辆超过 10 万辆次,电力部门在往北京、上海两个方向配备大功率移动储能充电车;江苏常州金坛高铁站及周边景区把充电桩做了扩容升级,设备整体充电效率提升五成;浙江台州高速服务区投用含超充在内的充电车位近 600 个,累计服务充电车辆近 10 万辆次。(央视新闻,10月11日)
这几件事的共同点,是"接得住"。 移动储能车要能临时插进站点的功率池,扩容要能按新容量重新计量,600 个车位要能实时告诉车主哪里有空位。设备进得来、后台接得住,这套拳才算打完。
重卡桩,有了自己的第一张合规证书。 京能新能源披露,公司持有全国首批充电桩 3C 认证,以及行业首个重卡充电桩 3C 认证,累计发明专利 129 项、软件著作 25 项。(中国经济新闻网,10月10日)
背景是自 2026 年 8 月 1 日起,未获得 CCC 认证的电动汽车供电设备,不得出厂、销售、进口或者在其他经营活动中使用。认证开始按品类往下切,重卡桩是第一个被单独拎出来看合规的细分品类。
城市里的慢充,开始往路灯杆上装。 纽约市试点把充电桩集成进路灯杆,第一批已经安装完成,用来缓解密集城区找不到专用充电场地的难题。(InsideEVs,10月9日)
路灯桩的特点是散、慢、停得久。 单枪功率不高,但点位极多,一装就是成百上千个。这种网络的运营难点不在充电本身,而在后台要能管住一批没有围墙、没有值守、单枪功率很低的桩。
三、市场与竞品最新动态
兆瓦级重卡站,先在美国成了一张网。 特斯拉与 Pilot 在乔治亚州埃拉贝尔的旅行中心开放首座重卡充电站,6 个重卡充电车位,每个车位最高输出 1.2 兆瓦,采用特斯拉 V4 柜技术,一台电动重卡可在 30 分钟内补回 60% 的电量。每个站点配置 4 到 8 个高功率车位。(The Trucker、MotorLinks,10月10日)
特斯拉同时在亚特兰大南部的康利开出一座 8 车位站点,两站合计 14 个车位,把亚特兰大到萨凡纳约 220 英里的一段路串了起来。Pilot 另有 12 个重卡充电站在建,其中加州图莱里、得州斯托克顿堡、内华达北拉斯维加斯三处已接近完工。按特斯拉的说法,今年将落地超过 100 个兆瓦级充电车位,明年底的目标是 700 个。
这笔账已经能算平。 特斯拉给出的口径是,电动重卡运营成本比柴油低约 50%,一台电动重卡从埃拉贝尔跑到亚特兰大约花 80 美元,同样路程的柴油重卡约 160 美元。(The Logical Insight,10月10日)
加州把补贴给到了"每一把枪"。 加州推出新计划,为新建公共直流快充提供最高每枪 10 万美元的补贴,可覆盖最高 100% 的合规成本。(InsideEVs,10月9日)
另一边,车端已经跑到桩前面了。 新上市的神行者 8 搭载 6C 超充,20% 到 80% 标称约 12 分钟,但前提是接上单枪输出不低于 360 千瓦的液冷超充桩;若接入 120 千瓦的普通快充桩,补能时间会拉长到 30 至 40 分钟。(新浪汽车,10月11日)
把车端能力和桩端要求摆在一起,时间差就很清楚:

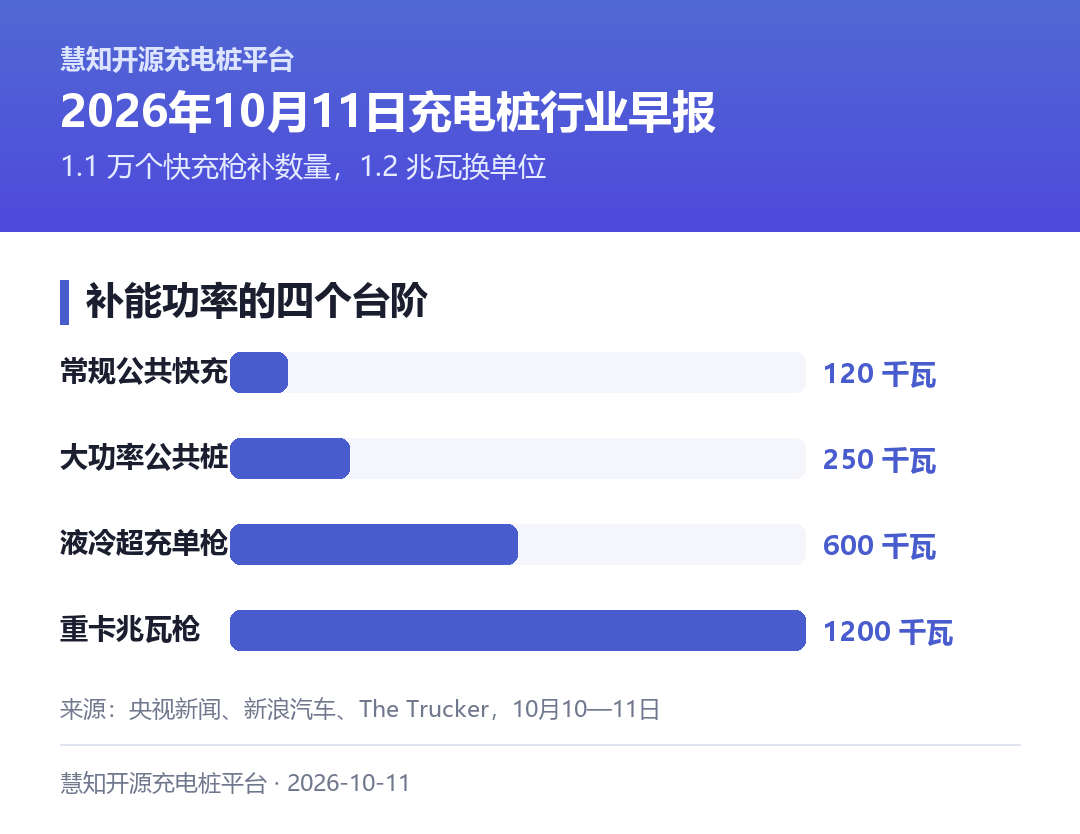

| 场景 | 桩端要求 | 20% → 80% 补能时间 |
|---|---|---|
| 常规公共快充 | 120 千瓦 | 30 至 40 分钟 |
| 6C 超充车型 | 不低于 360 千瓦液冷桩 | 约 12 分钟 |
| 电动重卡 | 单枪最高 1.2 兆瓦 | 30 分钟补 60% |
120 千瓦是很多存量场站的主力配置。 车能在 12 分钟补完,桩却要 40 分钟——中间这 28 分钟,就是场站按功率分档改造的空间。
绿电那一端也在加码。 青海共和百万千瓦光伏光热项目并网发电,总装机 100 万千瓦,由 90 万千瓦光伏电站和 10 万千瓦熔盐塔式光热电站组成,预计年平均上网电量 22 亿千瓦时;项目可吸收峰电储热,提升地方电网调峰与新能源消纳能力。(观点网,10月10日)

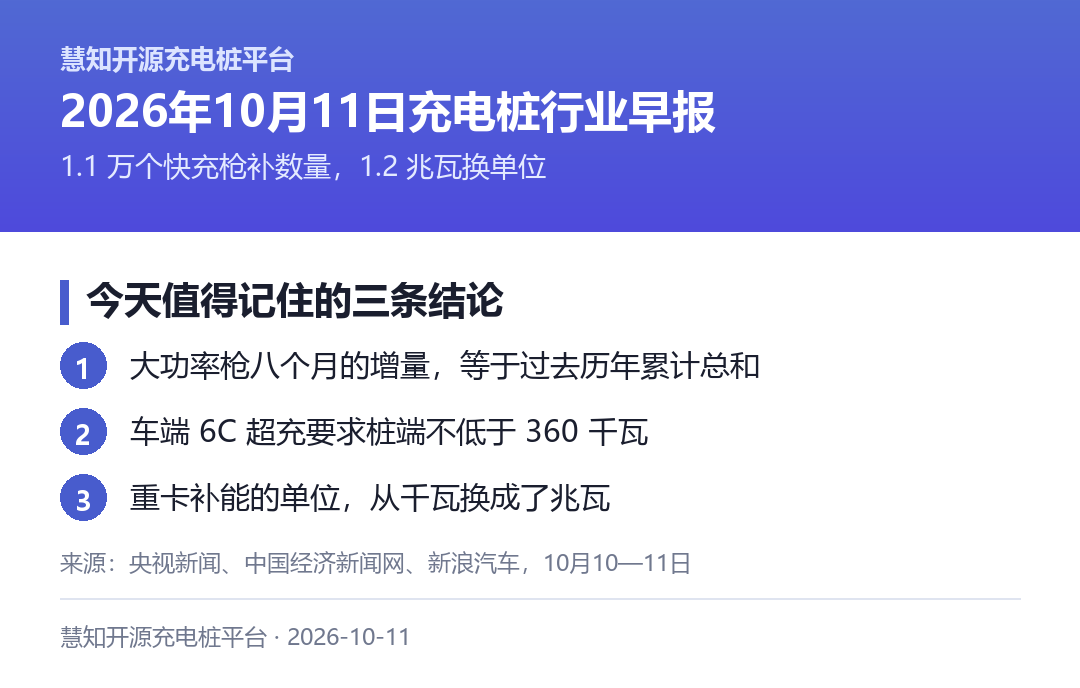

四、简短小结
- 前 8 个月高速服务区新增约 1.1 万个 250 千瓦以上快充枪,相当于此前历年累计的总和;补能的第一件事,仍是把数量补齐。
- 海外第一座兆瓦级重卡站开放,单枪 1.2 兆瓦、半小时补 60%,重卡补能的单位从千瓦换成了兆瓦。
- 车端 6C 超充要求桩端不低于 360 千瓦液冷;存量 120 千瓦的桩,接不住新车。
- 烟威特高压投产,山东形成全国首个省域特高压双环网,"十五五"末外送富余电力超 3000 万千瓦——电从哪来,开始有答案。
- 认证在按品类往下切,重卡桩先拿到了 3C 认证;合规这件事,开始一个品类一个品类地过。

五、行业观察
把今天这几条连起来看,补能这件事的度量单位正在被换掉。
第一层是功率。国内在补欠账,八个月建出相当于此前历年总和的 250 千瓦以上快充枪;海外在定标准,单枪 1.2 兆瓦、按走廊成网。两者并不矛盾,它们说明需求的上限还没被摸到。
第二层是时间。同样从 20% 充到 80%,接上 360 千瓦的液冷桩是 12 分钟,接上 120 千瓦的桩是 30 到 40 分钟。同一台车、同一度电,时间差出来的部分,就是场站收入的差。
第三层是电本身。特高压把绿电送到负荷中心,光伏光热项目让"按电网需求供电"有了样本,移动储能车在假期补位——这些动作指向同一件事:场站的成本,正在从"电价多少"转向"什么时候的电、从哪来的电"。
所以看一座场站,问法可以再具体一点。装机多少千瓦是第一问,功率池能不能实时分配是第二问,电在什么时段买进来是第三问。
三问都有了答案,这座站才谈得上效率。
信息来源:央视新闻、中国新闻网(10月11日,全国高速服务区新增大功率充电设施与假期补能保障);央视财经(10月10日,烟威 1000 千伏特高压工程投产;工业和信息化部等四部门汽车产品创新设计与研发测试验证管理通知征求意见稿);中国经济新闻网(10月10日,GB 46519-2025 国标与三年倍增目标、京能新能源 3C 认证);The Trucker、MotorLinks、The Logical Insight(10月10日,特斯拉与 Pilot 兆瓦级重卡充电站);InsideEVs(10月9日,纽约路灯充电桩试点、加州直流快充补贴);新浪汽车(10月11日,神行者 8 的 6C 超充对桩端功率要求);观点网(10月10日,青海共和百万千瓦光伏光热项目并网)。据公开报道。
免责声明:本文市场数据与行业判断仅供参考,不构成任何投资建议;文中标注日期的数据均以来源发布口径为准,涉及监管政策的具体执行标准,请以官方发布原文为准。
