2026年10月20日招投标详解:60天建成三个超充站,谁在赌天气

2026年10月20日(周二)


📑 本文目录


你在服务区见过这种场面吗?

一排崭新的充电桩立在那儿,桩是新的,线是新的,地面也是新铺的。就是没车。

不是没车来。是充不了。

跑长途的电动重卡,电池五六百度。桩给 120 千瓦,司机一算,得等四五个小时。

四五个小时,够他多跑一趟活。

所以这两年,只要招标人真想让重卡用起来,文件里就会冒出一个词:超充。

今天这份标,把话说得更狠。它不只要求超充,还把三个站、三个地州、六十天,一起写进了同一份合同。

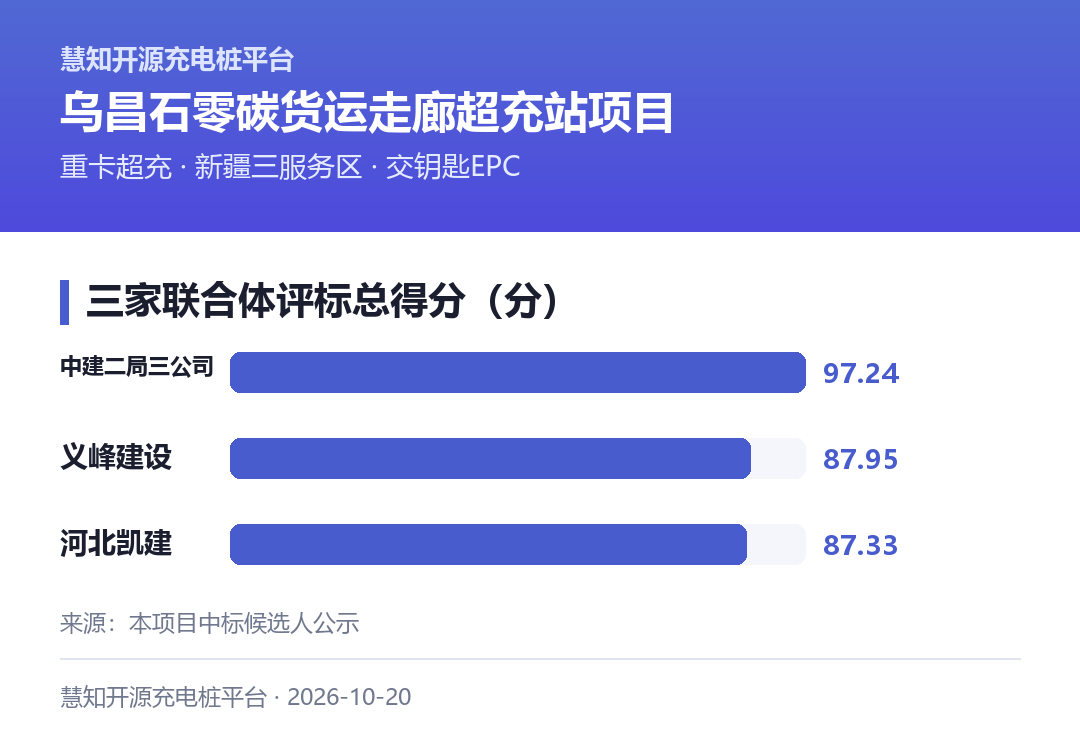

▌今日案例:“乌昌石”区域零碳货运走廊超充站建设项目

一句话概括:新疆交投集团旗下的新疆交通产业创新控股有限公司,在 G30、G7、S11 三条干线的三个服务区建重卡超充站,总投资 1606.83 万元,六十天交钥匙。三家联合体来投,第一名比第二名高 9.29 分。

招标编号 E6523003905007872001。

项目分别经呼图壁县发改委、新疆准东经济技术开发区经济发展局、阜康市发改委批准。

钱是企业自筹,不是财政拨款。

招标代理是新疆招标有限公司。

8 月 22 日发公告,9 月 11 日上午十点半电子投标截止,同一天评标。

从拿到文件到交标,20 天。

9 月 16 日出中标候选人公示,9 月 21 日出中标结果。

中建二局第三建筑工程有限公司牵头,联合新疆创智嘉联电力设计有限公司,报价 1557.30 万元。

一、项目背景与招标范围

先说这三个站在哪。

五工台,在 G30 连霍高速,呼图壁县境内。

大黄山,在 G7 京新高速,阜康市境内。

五彩湾,在 S11 线上,准东经济技术开发区。

这三个点连起来,是新疆“疆煤外运”的主通道。

准东的煤,从矿区出来,往东走 G7,往西走 G30,中间靠 S11 串起来。干线上的重卡,一趟几百公里。

这类线路上的车,最怕两件事:没电,和等太久。

所以项目定位很直接:不是给人补能,是给拉煤的车补能。

招标范围写得比较完整。

站内工程,三个服务区各建一座重卡超充站。配套建设相应功率的充电堆、欧式箱变,以及全套配电附属设施。

同步做土建基础、路面工程、设施改造、管线、设备安装。

注意“路面工程”这四个字。

服务区里跑的是重卡,满载总重可以到 49 吨。这种车压过的路面,和小车停车场不是一个做法。基层厚度、混凝土标号、排水坡度,都得重算。

很多投标人把这块当附属工程,报价时按普通硬化地坪填个价。真干起来才发现,光这一项就能吃掉几十万。

再看投资额:1606.83 万元,三个站,平均一站 535.6 万元。

这个数不算大。

一个站 535 万,要装超充、要配箱变、要改路面、要接 10 千伏、还要交一套运营监管平台。

摊下来就知道,钱不宽裕。

最要紧的是工期。

招标公告写:工期要求 2026 年 9 月 15 日;计划竣工日期 2026 年 11 月 13 日,总工期 60 天(日历日)。

开工日不是“合同签订后”,是一个固定日期。

为什么定在 9 月 15 日?

因为再晚就干不完了。不是人干不完,是天气不让干。

新疆北部,11 月中旬进入稳定负温。混凝土浇筑要加防冻剂、要搭暖棚,沥青摊铺基本停摆。冻土一上来,基础、路面、回填,全得等明年。

所以这 60 天,不是甲方压出来的效率指标。

60 天是一道气温红线,写进合同的那一刻,就成了投标人的风险。

三个站分别在呼图壁、阜康、准东,彼此相距几百公里。

这不是“三个月干一个工地”。

这是“六十天,三地同时开三个工地”。

你得有三套班组、三套机械、三个现场负责人,还得有一套能跨几百公里调度的管理班子。

一份施工组织设计,如果只写“我司将加大投入、确保按期完工”,评委一眼就知道你没算过。

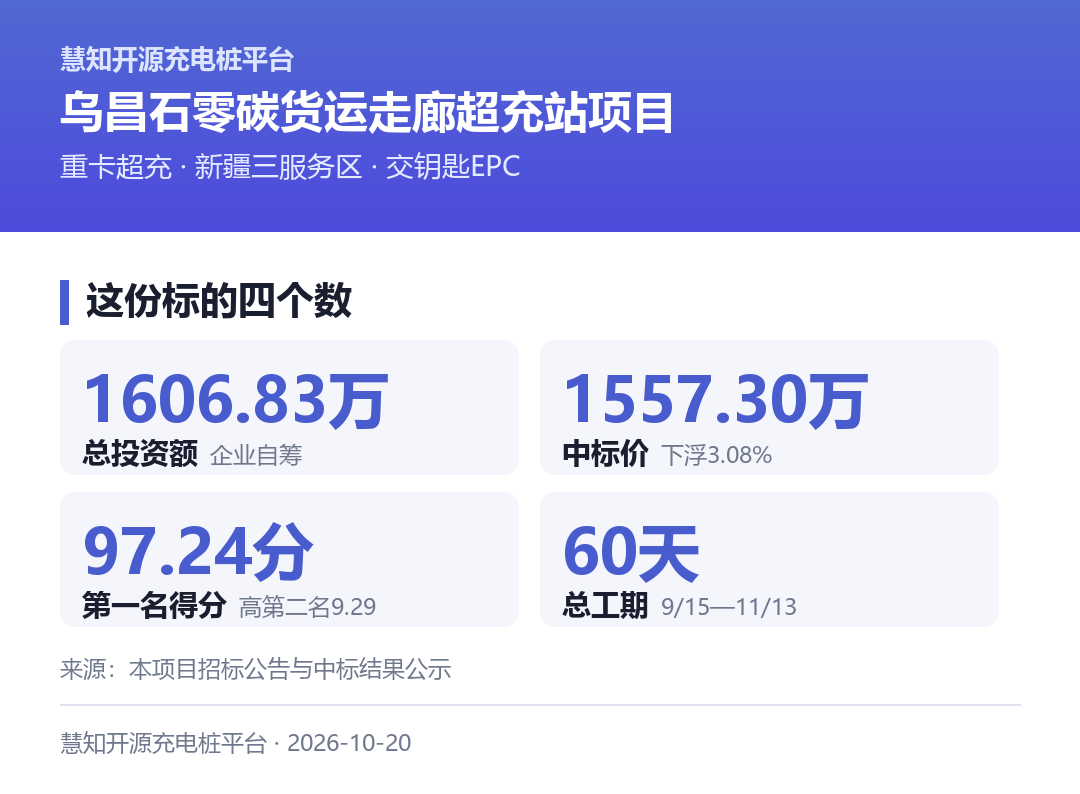

这份标的四个数:1606.83万元总投资、1557.30万元中标价、97.24分第一名得分、60日历日总工期

二、投标人资格条件

这一节的条款,是这份文件里最“硬”的部分。

先看资质,四道。

第一道,设计资质。两种之一:工程设计综合甲级;或者电力行业(送电工程、变电工程)专业乙级及以上。

意思是:纯施工单位,不能自己一个人来投。

你要么自己有设计资质,要么找一个有资质的设计院。

第二道,施工资质。也是两种之一:电力工程施工总承包二级及以上,加承装(修、试)电力设施许可证三级及以上;或者输变电工程专业承包二级及以上,加承装(修、试)三级及以上。

注意这里是二级。

本线前面拆过的项目,施工资质大多放到三级。这一份卡到二级。

为什么?

三个站同时带电作业,10 千伏接入,欧式箱变,全是电力活。甲方不想在“谁能干得了”这件事上赌。二级意味着净资产、建造师人数、过往业绩规模,都上了一个台阶。

第三道,安全生产许可证。联合体投标的,由施工单位提供。

第四道,人员。工程总承包项目经理要机电工程专业一级注册建造师,加安全考核合格证(B 证),加工程相关专业中级工程师及以上职称,还必须在本单位注册。

三个附加条件更要命。

不得同时在两个或两个以上单位受聘执业。不得同时在两个或两个以上项目担任项目经理或施工负责人。行贿犯罪记录要么没有,要么已经超过五年。

这条款不是走过场。评标时能查,中标后也能查。查出来,中标也白中。

再看几道隐形门槛。

第一,联合体的形状被定死了。

可以联合体,但必须由施工单位牵头,设计单位做成员,最多两家。

这一句,把很多组合挡在门外。

设计院牵头不行。设计+施工+设备三家抱团,不行。

想投,就得先做一次取舍:设备怎么办?

答案是走授权。文件里另有一句:一个制造商对同一品牌同一型号的设备,仅能委托一个代理商参加投标。

这句话的两面,你得同时看到。

一面是保护:同一款设备不会出现两家代理互相压价。

另一面是风险:如果两家投标人拿了同一个品牌的授权,两家都可能被否。谁先锁住授权,谁就安全。这件事要在买标书的第一周就办,不能等到编标最后三天。

第二,业绩只要 2 项,但日期卡得很死。

近三年,2023 年 1 月 1 日到 2026 年 7 月 1 日,已完成的施工总承包或工程总承包类似业绩里,含机电工程或电力工程相关业绩不少于 2 项。

要附三样:中标通知书或发包通知书、合同、工程接收证书或竣工验收证书。

日期以接收证书或验收证书的签署日为准。

这一句,是很多人栽跟头的地方。

在建项目不算。签了合同没验收的不算。拿中标通知书上的日期去充数,也不算。

第三,财务要三年。

2023、2024、2025 三个年度的审计报告,资产负债表、现金流量表、利润表都要。成立不满三年的,按实际年份提供。

第四,信誉要三个网站截图。

信用中国的失信被执行人和重大税收违法失信主体。裁判文书网的行贿受贿记录,企业和法定代表人、项目负责人三头都要查。国家企业信用信息公示系统的行政处罚、经营异常名录、严重违法失信名单。

还有一句容易被跳过的:正在接受行政主管部门立案调查,或者处罚期未满的,拒绝参与。

第五,三份承诺书。

《不参与围标串标承诺书》《不参与建设工程招标投标恶意投诉承诺书》《施工承包单位承诺书》。

文件写得很清楚:未附这三份的,投标文件将被拒绝评审。

不是扣分,是拒绝评审。

这三张纸,一分钱不值,一份不能少。

最后,资格审查方式是资格后审。

意思是报名时不筛人,开标后一次性筛。听着宽松,其实更险——你花了二十天编标、交了三十万保证金,可能连评委的面都没见到。

三、核心技术参数与规格要求

这一节的公开信息不算多。

公告没有逐个列功率、枪数、电压等级,这些在初步设计和施工图里。

但公开部分已经把“能力边界”划出来了。看六条。

第一条,★ 充电堆必须能功率共享。

招标范围写的是“相应功率充电堆”。充电堆这三个字,本身就带着答案。

它不是一个桩一个模块,是一堆模块放在一起,按需分配。

重卡超充的场景很典型:一辆车来了,要 400 千瓦以上,全部模块给它;两辆车同时来,各分一半;夜里没车,模块休眠。

如果你按“每枪独立功率”去配,成本会翻上去,占地也摆不下。

甲方的诉求很朴素:同一个功率池,白天给车,晚上给电网。

第二条,★ 三个站必须各带欧式箱变,独立成端。

欧式箱变是预装式的,箱体、变压器、高低压柜一体,现场吊装、接线、送电。

为什么用这个而不是土建配电房?

因为 60 天。

土建配电房要开挖、浇筑、养护、砌墙、抹灰、装门,光养护就占掉大半个月。箱变吊过去,基础一浇,几天就能送电。

这一条不是技术偏好,是工期倒逼出来的选择。

第三条,★ 路面工程按重卡轴载设计,不能套小车标准。

服务区里重卡满载 49 吨,单轴荷载远超小客车。路面结构层、混凝土强度、伸缩缝间距,都要按重载交通算。

这一条在清单里往往只有一行字,金额却不小。

第四条,★ 施工图必须通过审查机构审查。

设计范围写得很明确:施工图设计、施工全过程设计服务、竣工图编制。施工图须经招标人确定,并通过施工图审查机构审查。

这一条把设计责任压死在总承包人身上。

图画得慢,审图排队,改图来回,全算在你的 60 天里。

这也是为什么必须拉一个本地设计院进联合体——审图周期、供电报装、当地手续,外地院摸不清。

第五条,★ 超充站运营监管平台,是软件交付,不是附属品。

设计范围里有它,施工范围里有它,采购范围里还有它。

三处点名,说明甲方要的是一个能看见三个站的地方。

充电量、设备状态、故障告警、订单,得接进一个平台。三个站分散在三个地州,没有平台,运营就是盲的。

这一项最容易被漏报。

因为它不在施工图里,不在设备清单里,也不像土建那样有明确的工程量。投标时如果按“送一套软件”来估,做到一半就会发现接口对不上。

第六条,★ 手续办理也在总承包范围里。

供电报装、接入方案批复、验收送电,这些跑腿的活,文件写的是“手续办理”,包含在总承包范围内。

在新疆,从报装到送电要多久,取决于当地供电公司排期。这个周期不受你控制,但逾期算你违约。

六条看完,你能感觉到甲方的算盘:

它不要一个会装桩的人。它要一个能在 60 天里,把土建、电力、设备、软件、手续五条线同时推完的总承包方。

三家联合体的综合得分:中建二局三公司联合体97.24分,义峰建设联合体87.95分,河北凯建联合体87.33分

四、评分标准与权重分析

评标办法四个字:综合评估法。

公示里只给了总分,没给权重表。这很正常,权重表在招标文件里,公示不会带出来。

但公示给了三组数,够我们反推。

第一名,中建二局第三建筑工程有限公司牵头,联合新疆创智嘉联电力设计有限公司,报价 1557.30 万元,97.24 分。

第二名,义峰建设投资集团有限公司牵头,联合中亿国际设计集团有限公司,报价 1600.01 万元,87.95 分。

第三名,河北凯建建设工程有限公司牵头,联合大洲设计咨询集团有限公司,报价 1590.76 万元,87.33 分。

先算价差。

第一名比第二名便宜 42.71 万元,价差 2.67%。

第三名比第二名便宜 9.25 万元,价差 0.58%。

再看分差。

第一名比第二名高 9.29 分。

第三名比第二名低 0.62 分。

这里出现一个很关键的信号:第三名报价更低,得分却更低。

如果报价分权重很大,这一幕不会发生。

我们做一个保守推算。

工程类综合评估法,报价分通常占 30 到 40 分,按基准价法,每偏离 1% 扣 0.5 到 1 分。2.67% 的价差,折算下来大概 1.3 到 2.7 分。

而实际差距是 9.29 分。

也就是说,这 9 分里,至少六七分不是价格打出来的,是技术标和商务标打出来的。

那六七分来自哪?

看联合体的形状,答案就在里面。

第一名牵头的是中建二局第三建筑工程有限公司。这是一家以房建为主业的施工总包。

第二名、第三名牵头的,是传统的电力建设企业。

按常理,电力活应该电力企业更占优。结果反过来了。

差别在成员单位。

第一名带的是新疆创智嘉联电力设计有限公司,本地电力设计院。

第二名带的是中亿国际设计集团有限公司。第三名带的是大洲设计咨询集团有限公司。

三家都是“施工牵头 + 设计成员”的结构,符合文件要求。但设计成员是不是本地的、熟不熟当地审图和报装,是另一回事。

60 天的工期里,设计院不是一个画图的角色。

它是时间的保险。

施工图什么时候出,审图排多久,供电报装怎么走,当地谁签字——这些事,外地院要摸索,本地院是熟路。

技术标里写“设计进度计划”,写的是日期。评委看的是这个日期靠不靠谱。

再往深一层。

这类交钥匙项目,技术分通常分几块:设计方案、施工组织设计、设备选型、平台方案、工期保证措施、业绩。

三个站、三个地州、六十天,最能拉开差距的是施工组织设计。

你得说清楚:三套班组怎么分,机械怎么调,材料怎么在三地之间周转,路面和基础怎么和箱变吊装穿插,11 月降温之后还有哪些收尾工作。

这些不是文采,是算过的痕迹。

反过来看报价。

三家报价都在 1557 万到 1600 万之间,极差 2.67%。

这说明什么?

说明没人敢乱报。

交钥匙范围太宽了:设计、施工、设备、平台、手续、缺陷责任期修复。每一项都可能冒出一个你想不到的支出。报低了,兜不住;报高了,分不够。

所以这一标的报价,本质是在“兜得住”和“有竞争力”之间找一个窄缝。

第一名报 1557.30 万元,比投资额 1606.83 万元低 3.08%。

几乎贴着投资额报。

这个价格不是杀出来的,是算出来的。

五、合同关键条款

公开公告没披露付款节点和违约条款,这些在招标文件的专用合同条款里。

但有几件事,现在已经能看清。

第一,付款节点必须逐条问。

交钥匙项目的钱,一般分四到五笔:预付款、设备到货款、安装完成、验收合格、质保金。

预付款比例决定你的现金流。三个站同时开工,材料、机械、人工全要垫,预付款低一个点,资金压力就上一档。

这一标保证金 30 万元,占合同额约 1.93%,不算高。真正的压力在后面。

第二,工期违约条款要看清楚。

60 个日历日,写死了。逾期违约金按日计,常见是合同额的千分之一到千分之三。

按 1557 万算,千分之一是每天 1.56 万。

十一月那几天如果没干完,违约金的增长速度,会超过你省下来的任何一笔成本。

第三,验收标准写的是“合格”。

设计要过施工图审查,施工要达到国家现行验收规范合格标准。

“合格”两个字看着宽松,实际是把所有规范都拉进来了。消防、接地、计量、通信,一项不过,整体不算验收。

第四,缺陷责任期没在公告里写年限。

这类项目通常一到两年,具体看合同。要问清楚两件事:起算点是从竣工验收日,还是从整体移交日;期内修复的费用,是否包含在总价里。

第五,运营监管平台的边界要落纸。

三个站的数据接进平台,谁负责对接、接口协议谁定、平台交付后谁运维、数据归谁、后续扩容怎么算钱。

这五项如果只在技术标里写个“我方承诺配合”,中标后就是无尽的扯皮。

还有一笔钱,很多人不看:招标代理服务费 59,504 元,由中标人支付。

这个数可以反推。按原国家计委计价格〔2002〕1980 号工程类标准,1557.30 万元对应的代理费约 8.50 万元。实收 5.95 万元,相当于下浮了三成。

反推的好处是:你能用代理费验算中标价,也能在报价时把这几万块提前打进去。

六、常见废标风险点及应对建议

这一标最容易死的地方,不在技术,在“没按要求交东西”。

第一个雷区:三份承诺书漏附。

文件写得很硬:未附《不参与围标串标承诺书》《不参与建设工程招标投标恶意投诉承诺书》《施工承包单位承诺书》的,投标文件将被拒绝评审。

应对:把这三份做成编标的“第一页清单”,盖章、扫描、放进对应章节,再让人逐份点数。别指望评标委员会提醒你。

第二个雷区:想单干,不带设计院。

设计资质是硬门槛。综合甲级,或者电力行业送电、变电专业乙级及以上。

纯施工企业自己投,资格后审阶段直接出局。

应对:拿到文件第一天就定联合体。记住两条硬规矩——施工牵头,最多两家。设计院牵头不行,三家抱团也不行。

第三个雷区:业绩日期算错。

要求是 2023 年 1 月 1 日到 2026 年 7 月 1 日之间“已完成”的业绩,日期以验收证书签署日为准。

拿中标通知书日期、合同签订日期去凑,都会被判不满足。

应对:把公司近三年所有机电、电力类项目的验收证书摊开,只挑签署日在 2026 年 7 月 1 日之前的。不够两项,就赶紧找联合体成员补。

第四个雷区:项目经理“一人挂两个项目”。

文件明确:不得同时在两个及以上项目担任项目经理或施工负责人;施工负责人、安全负责人、安全员,除本工程外不得在其他在建项目任职。还要提供 2026 年 1 月到 6 月的社保。

应对:投标前把拟派人员的在建项目清单拉一遍,退掉冲突的,社保连续缴满六个月。别用“马上退场”的说法糊弄,评审查的是记录。

第五个雷区:设备授权撞车。

同一制造商、同一品牌、同一型号,只能委托一个代理商参加投标。

两家投标人拿同一个授权,两家都可能被否。

应对:定标型的第一周就去要独家授权函,函上写清项目名称和编号。授权没拿到之前,不要把它写进技术方案。

第六个雷区:工期响应写“按甲方要求”。

60 个日历日是硬指标,不是可以商量的数字。

技术标里工期写成“90 天”或者“视现场情况”,等于自己宣布不响应。

应对:工期栏写死 60 日历日,并且让施工组织设计的横道图和它对齐。三个站要分开画,标清各自的开挖、基础、箱变吊装、设备安装、调试送电节点。

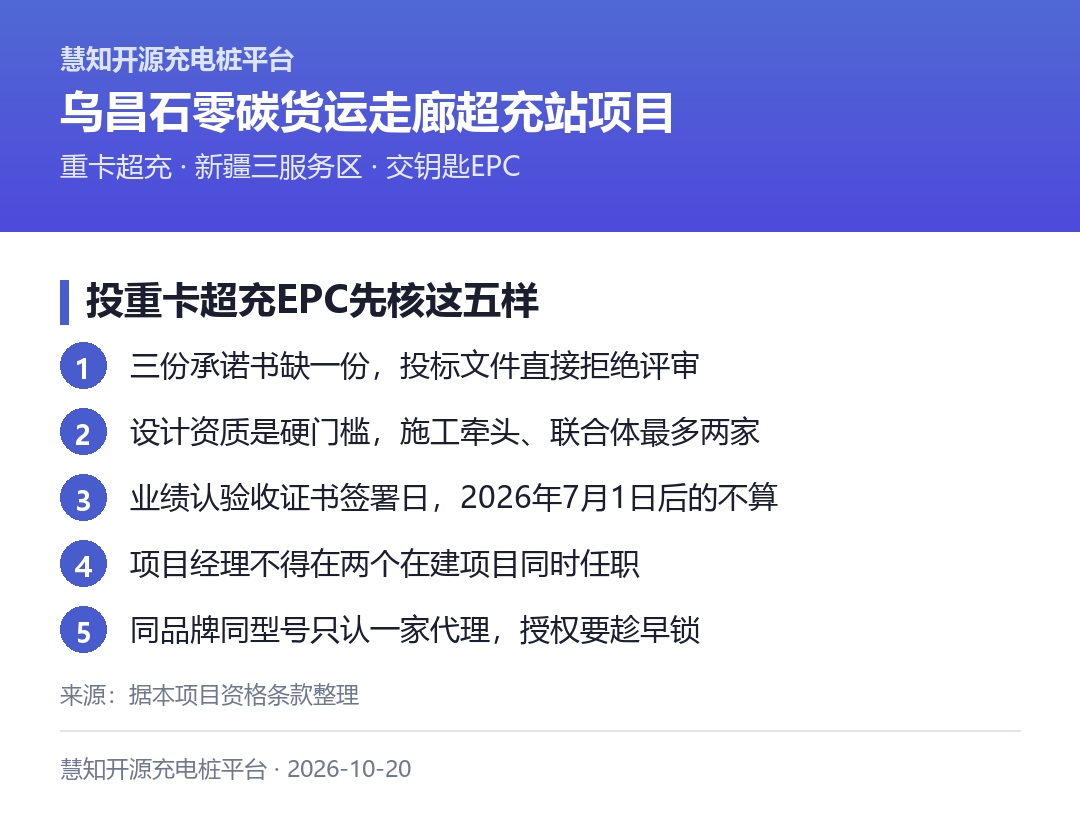

投重卡超充EPC先核这五样:三份承诺书、设计资质与联合体形状、业绩验收日期、项目经理在建冲突、设备独家授权

七、一句话实战总结

这一标的底层逻辑,不是“你会不会装充电桩”。

是“你能不能在冻土来之前,把三个相隔几百公里的站,同时交出去”。

资质卡到二级,是把能力不足的人挡在门外。业绩只要两项,是给跨行业的总包留了门。工期定死在 60 天,是把天气风险整体转给了投标人。

一放一收之间,比的不是谁便宜,是谁算得清。

第一名报价只低 2.67%,得分高了 9.29 分。这个差距,价格填不平。

给你一条能直接落地的建议:从今天起,给你公司建一份“三地并行施工组织设计”模板。

里面固定五张表:人员分点配置表、机械三地调度表、材料周转计划表、关键节点横道图、低温期收尾清单。

每投一个多点位项目,只改参数,不改骨架。

下次再遇到“三个站、六十天”这种标,别人还在写“加大投入、确保工期”,你已经能把三套班组、十七台机械、四个节点摆在评委面前。

标书是纸。算过的痕迹,才是分。


慧知开源充电桩平台:一套装在自己服务器上、能改能扩的开源充电桩运营平台。

特点:开源能改、多协议接入、计费统一管。

👉 点这里看文档与在线试用 → doc.huizhidata.com


信息来源:昌吉州公共资源交易网《“乌昌石”区域零碳货运走廊超充站建设项目(五工台站点、五彩湾站点、大黄山站点)设计施工总承包项目招标公告》(项目编号 E6523003905007872001;2026-08-22 发布;经呼图壁县发展和改革委员会、新疆准东经济技术开发区经济发展局、阜康市发展和改革委员会批准建设;招标人:新疆交通产业创新控股有限公司;招标代理:新疆招标有限公司;建设资金:企业自筹;项目规模:于 G30 五工台、G7 大黄山、S11 五彩湾三处服务区建设重卡超充站点,配套建设相应功率充电堆、欧式箱变及全套配电附属设施,同步实施站点土建基础、路面工程、设施改造、管线、设备安装等全部相关工程;总投资额 1606.83 万元;工期要求 2026-09-15、计划竣工 2026-11-13、总工期 60 日历日;不划分标段;质量标准合格;招标范围为交钥匙工程,含初步设计范围内工程设计〔施工图设计、配合及指导施工全过程〕及超充站运营监管平台、手续办理、施工、设备采购及安装调试直至竣工验收、整体移交、缺陷责任期内修复和保修,并对质量、安全、环保、工期和造价全面负责;资格要求:境内注册独立法人,设计资质为工程设计综合甲级或电力行业〔送电工程、变电工程〕专业乙级及以上,施工资质为电力工程施工总承包二级及以上并具三级及以上承装〔修、试〕电力设施许可证、或输变电工程专业承包二级及以上并具三级及以上承装〔修、试〕电力设施许可证,具备有效安全生产许可证〔联合体投标由施工单位具备〕,一个制造商对同一品牌同一型号设备仅能委托一个代理商参加投标;工程总承包项目经理须具机电工程专业一级注册建造师、有效安全考核合格证〔B 证〕及工程相关专业中级工程师及以上职称、本单位注册,且不得同时在两个及以上单位受聘执业、不得同时在两个及以上项目担任工程总承包项目经理或施工项目负责人,行贿犯罪记录须无或自记录之日起已超过 5 年;企业类似业绩须为 2023-01-01 至 2026-07-01 已完成的施工总承包或工程总承包类似业绩中含机电工程或电力工程相关业绩不少于 2 项,附中标通知书或发包通知书、合同及工程接收证书或竣工验收证书或竣工验收意见表,日期以证书签署日期为准;财务须提供 2023、2024、2025 年度审计报告〔资产负债表、现金流量表、利润表〕,联合体由牵头人提供,成立不满 3 年按实际年份;其他人员:设计负责人须工程相关专业高级工程师及以上职称并具工程设计类注册执业资格且注册单位与投标人一致,施工负责人须机电工程专业一级注册建造师、安全考核合格证〔B 证〕、中级工程师及以上职称、本单位注册且未担任其他在建项目任何岗位〔提供 2026-01 至 2026-06 社保〕,工程总承包项目经理可由施工负责人或设计负责人兼任,施工负责人、安全负责人、安全员除本工程外不得在其他在建项目任职;接受联合体投标,须由施工单位牵头、设计单位为成员、成员不超过 2 家;信誉要求提供信用中国失信被执行人及重大税收违法失信主体、中国裁判文书网行贿受贿记录、国家企业信用信息公示系统行政处罚与经营异常名录与严重违法失信名单查询截图,存在因违反工程质量或安全生产管理规定、串通投标、转包、以他人名义投标或违法分包等违法违规行为正被立案调查或处罚期未满的拒绝参与;须附《不参与围标串标承诺书》《不参与建设工程招标投标恶意投诉承诺书》《施工承包单位承诺书》,未附则投标文件被拒绝评审;资格审查方式为资格后审;评标办法为综合评估法;招标文件获取及投标保证金缴纳时间为 2026-08-22 10:30 至 2026-09-11 10:30,招标文件费 0 元,投标保证金 300000 元,采用电子招投标与不见面开标,电子投标文件须于 2026-09-11 10:30 前上传)。同网《中标候选人公示》(2026-09-16 发布,公示期 2026-09-17 至 2026-09-19)载明:第一名牵头人中建二局第三建筑工程有限公司、联合体成员新疆创智嘉联电力设计有限公司,投标报价 15,573,045.97 元,评标总得分 97.24,工期 60 日历日;第二名牵头人义峰建设投资集团有限公司、联合体成员中亿国际设计集团有限公司,投标报价 16,000,118.47 元,评标总得分 87.95;第三名牵头人河北凯建建设工程有限公司、联合体成员大洲设计咨询集团有限公司,投标报价 15,907,591.25 元,评标总得分 87.33。同网《中标结果公示》(2026-09-21)载明:中标人为中建二局第三建筑工程有限公司〔牵头〕与新疆创智嘉联电力设计有限公司联合体,中标金额 15,573,045.97 元,项目负责人周生安,一级注册建造师,注册证编号京1112023202404371,招标代理服务费 59,504 元由中标人支付,监督部门为新疆交通产业创新控股有限公司纪检监察部。文中关于施工图审图周期、供电报装周期、重卡路面结构、报价分折算比例、代理费按计价格〔2002〕1980 号工程类标准下浮三成的推算,以及“第三名报价更低但得分更低”的权重反推,均为从业者视角的分析与估算,评分权重表与付款节点未在公示中披露,具体以招标文件、澄清答疑、初步设计图纸及合同专用条款为准。

免责声明:本文仅作行业招投标实务交流,不构成投标报价建议。项目信息以招标人及其代理机构发布的正式文件为准。

Last Updated: 2026/10/20 10:36:13
2026年10月20日充电桩行业招投标早报:534 万的标,有人废在写了自己名字 2026年10月20日智慧停车行业早报:福州把停车费切成15分钟一段、合肥按分钟收0.08元,重庆有车主收到0元的欠费告知函——计费切得越细,通知越不能说错
OωO 取消
  • |´・ω・)ノ
  • ヾ(≧∇≦*)ゝ
  • (☆ω☆)
  • (╯‵□′)
  •  ̄﹃ ̄
  • (/ω\)
  • →_→
  • (ノ°ο°)ノ
  • ⌇●﹏●⌇
  • (ฅ´ω`ฅ)
  • φ( ̄∇ ̄o)
  • ヾ(´・ ・`。)ノ"
  • (ó﹏ò。)
  • Σ(っ °Д °;)っ
  • ( ,,´・ω・)ノ
  • ╮(╯▽╰)╭
  • (。•ˇ‸ˇ•。)
  • >﹏<
  • ( ๑´•ω•)
  • "(´っω・`。)
  • "(ㆆᴗㆆ)
