充电桩技术拆解(10月29日)|雨后第二天开柜量出 0.3 兆欧:一台双枪桩停了一整天,少卖 480 度电

封面

早上七点,地库负二层 12 号桩。屏上一行红字:绝缘检测失败,请检修。

前一天下过大雨,地库返潮,地面一层水汽。站长按了复位,桩重新自检,二十秒后还是这行红字。这一天,两把枪一度电没出。

下午拆开柜门,用 500 伏兆欧表量直流母排对外壳:0.3 兆欧。三天前验收,同一位置量的是 12 兆欧。

柜里没进水,元件没烧,保险也没断。为什么桩把自己锁死了?

为什么会这样

桩每次合闸前,都要先试一下电往哪漏;漏得太快,它就不敢合闸。

绝缘,说白了就是导体和外壳之间那层不导电的东西。干燥时它挡得住,表面挂上一层水膜,就成了一条小路。

量法是加电压看漏多少。500 伏加在母排和外壳之间,漏过 0.5 毫安,电阻就是 500 除以 0.0005,100 万欧,也就是 1 兆欧。

验收线按 0.5 兆欧卡,这是 1 千伏以下线路的通用口径;桩自己一般设到 1 兆欧,比验收线严一倍。三天前那 12 兆欧,漏过去的电流只有 0.04 毫安。

现在掉到 0.3 兆欧。同样的 500 伏,漏 1.67 毫安,是原来的四十倍。桩一算,没过线,锁枪。

真正合上闸更难看。750 伏的母线对着 0.3 兆欧,稳态要漏 2.5 毫安。这个数人手摸上去没感觉,可它不会停在这儿。潮气一直在,阻值只会往下掉,掉到几十千欧就是拉弧。

按一天算账。这台双枪桩每枪 60 千瓦,两台车同时充,一天跑满 4 小时(这是假设),60 乘 2 乘 4,480 度。

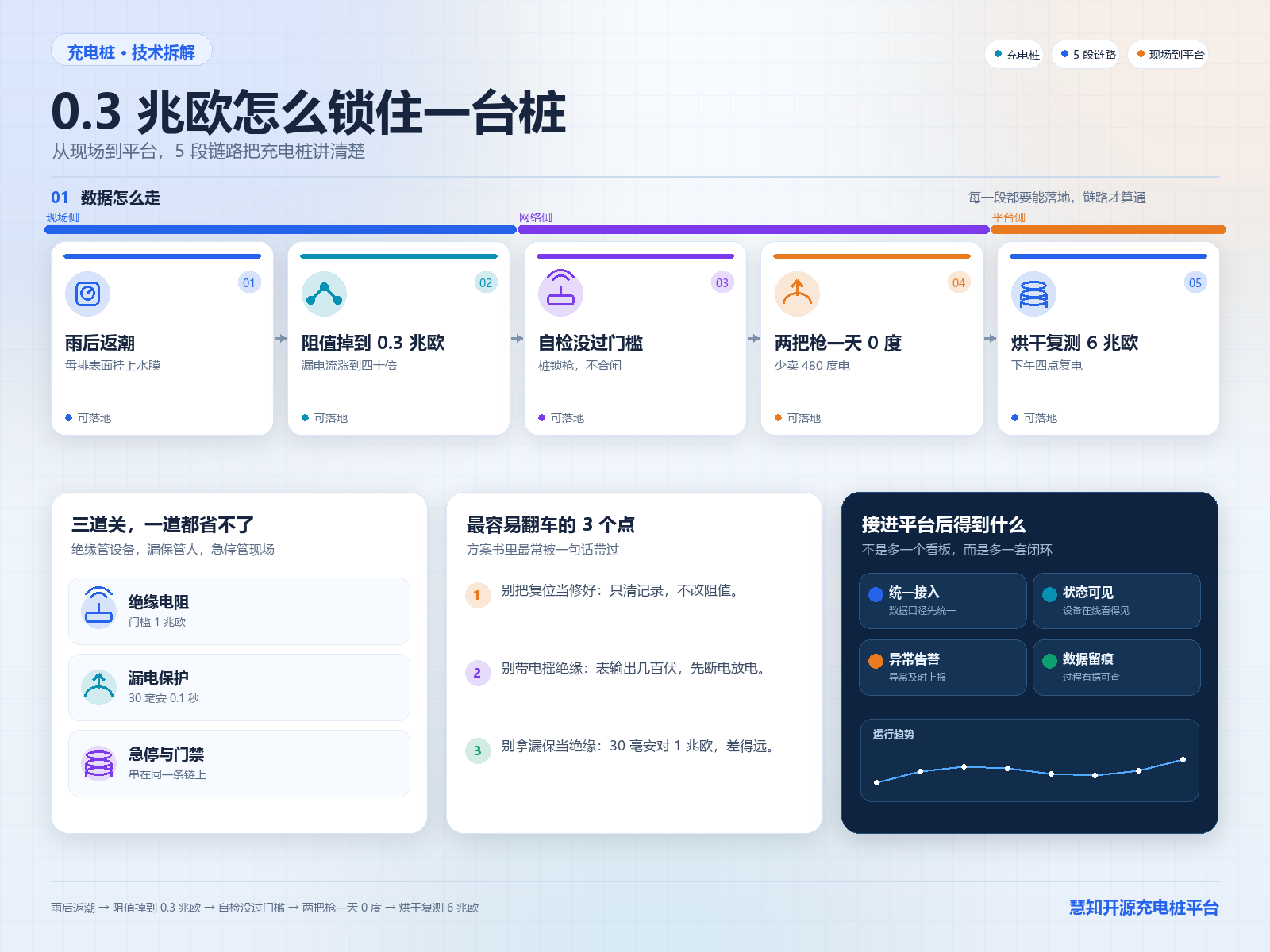

因果链图

怎么解决

先烘干,不换件。断电、验电、放电,开柜门,热风机对着母排和绝缘子吹两个小时,再量一遍。回到 5 兆欧以上,就是凝露,一个件都不用换,成本几度电。

再治潮。柜里加一只带加热片的凝露控制器,柜底穿线孔用防火泥堵死,电缆接头换成防水型。材料两百多块,一下午装完,往后的雨天不再锁枪。

最后才换件。绝缘子有裂纹、母排有烧痕、线缆外皮破到芯的,只烘干还会复发,该换就换。一台柜子换下来一千出头。

别踩的三个坑。

一是反复按复位。复位只清故障记录,不改阻值,过一会儿又跳,还把劣化过程盖住了。

二是带电摇绝缘。兆欧表输出几百伏,必须断电、放电、验电之后再量,不然烧的是表和手。

三是把漏保跳闸当成绝缘故障。漏保管人身,30 毫安、0.1 秒动作;绝缘管设备,门槛在兆欧级。两个数差着三个数量级,混着查一定查错。

平台怎么管这些问题

先看功能,串成一条线。

绝缘阻值曲线:每次自检把兆欧数记一条,一周下来是往上还是往下,一眼看得出。掉到 2 兆欧就该派人,不用等它锁枪。

故障码分开报:绝缘低、漏保动作、急停按下、柜门打开,四个码分开。混成一句「充电故障」,人到现场还得重猜。

远程复位留门槛:复位要账号,要填原因,复位后十分钟内必须复测一次,复测不过自动再锁。

告警分级:绝缘类先发当班运维,十五分钟没人接,往上报站长;同一个站一晚三次,直接报安全负责人。

工单带证据:单子上带柜号、最近七天的阻值曲线、上次是谁复的位。人带着件去,一趟干完。

再看人:这些事谁管。

谁能改门槛:绝缘报警的阈值只有安全负责人能动,改一次留一条记录,谁改的、改成多少、为什么。

谁能批送电:锁过枪的柜子要复电,站长批,安全负责人复核,两个人签字才解锁。

出事能不能倒查到人:每次复位、每次改阈值都带账号和时间,一年后调出来还是这几个人。

掉线告警发给谁:柜子离线、绝缘报警、门被打开,三条告警分开发。头一条给当班运维,第二条给站长,第三条给安全负责人。

这笔钱值不值

掏钱的是场站。停一天 480 度,服务费按 0.4 元一度(假设),192 元。等件等三天,576 元,客户还得去别家。

花的是除湿这一套:控制器加加热片两百多,防火泥和防水接头几十,一个人一下午。按 300 元算,不到两天流水就回来了。

雨天多的地方更划算。一个月锁三次,每次一天,576 乘 3 是 1,728 元;300 元的除湿,一场雨就抵掉了。

反过来,硬扛着不复测、反复复位,短期能充,长期是母排拉弧、接触器烧粘。换一套主回路几千块,还得再停两天。

国家为什么也盯这件事

GB/T 18487.1-2023《电动汽车传导充电系统 第1部分:通用要求》,国家市场监督管理总局和国家标准化管理委员会 2023 年 9 月 7 日发布,2024 年 4 月 1 日实施。

这份文件把充电前那一步写成了硬要求:绝缘没通过,不许通电;充的过程中绝缘报警,要停;急停按下、柜门打开,一样要断。

意思很直白:桩宁可不出电,也不能在绝缘不明的时候出电。责任落在桩身上,不落在运气上。

所以地库 12 号桩那行红字不是坏了,是它按规矩把自己关了。要让它开,不是按复位,是把那 0.3 兆欧抬回 1 兆欧以上。

站长当天没换件。热风机吹了两小时,量到 6 兆欧,下午四点复电。第二天他装了除湿控制器,柜底也封上了。

充电桩:3.0.8 慧知开源重卡充电桩平台
开源充电桩管理平台,装在自己服务器上,能改能扩;多协议接入,站点、订单、计费统一管。
点这里看详情 →

https://liwenhui.blog.csdn.net/article/details/165127509?spm=1001.2014.3001.5502

文档与在线试用 →

网址:https://doc.huizhidata.com

Last Updated: 2026/10/29 04:22:48
算电技术拆解(10月29日)|六月审计翻完十二张电费单,找不到一个绿字,还差一万张证 算电协同早报(2026年10月29日)|北京把存量机房PUE压到1.35,多买的电没人报销(今日招投标5条)
OωO 取消
  • |´・ω・)ノ
  • ヾ(≧∇≦*)ゝ
  • (☆ω☆)
  • (╯‵□′)
  •  ̄﹃ ̄
  • (/ω\)
  • →_→
  • (ノ°ο°)ノ
  • ⌇●﹏●⌇
  • (ฅ´ω`ฅ)
  • φ( ̄∇ ̄o)
  • ヾ(´・ ・`。)ノ"
  • (ó﹏ò。)
  • Σ(っ °Д °;)っ
  • ( ,,´・ω・)ノ
  • ╮(╯▽╰)╭
  • (。•ˇ‸ˇ•。)
  • >﹏<
  • ( ๑´•ω•)
  • "(´っω・`。)
  • "(ㆆᴗㆆ)
